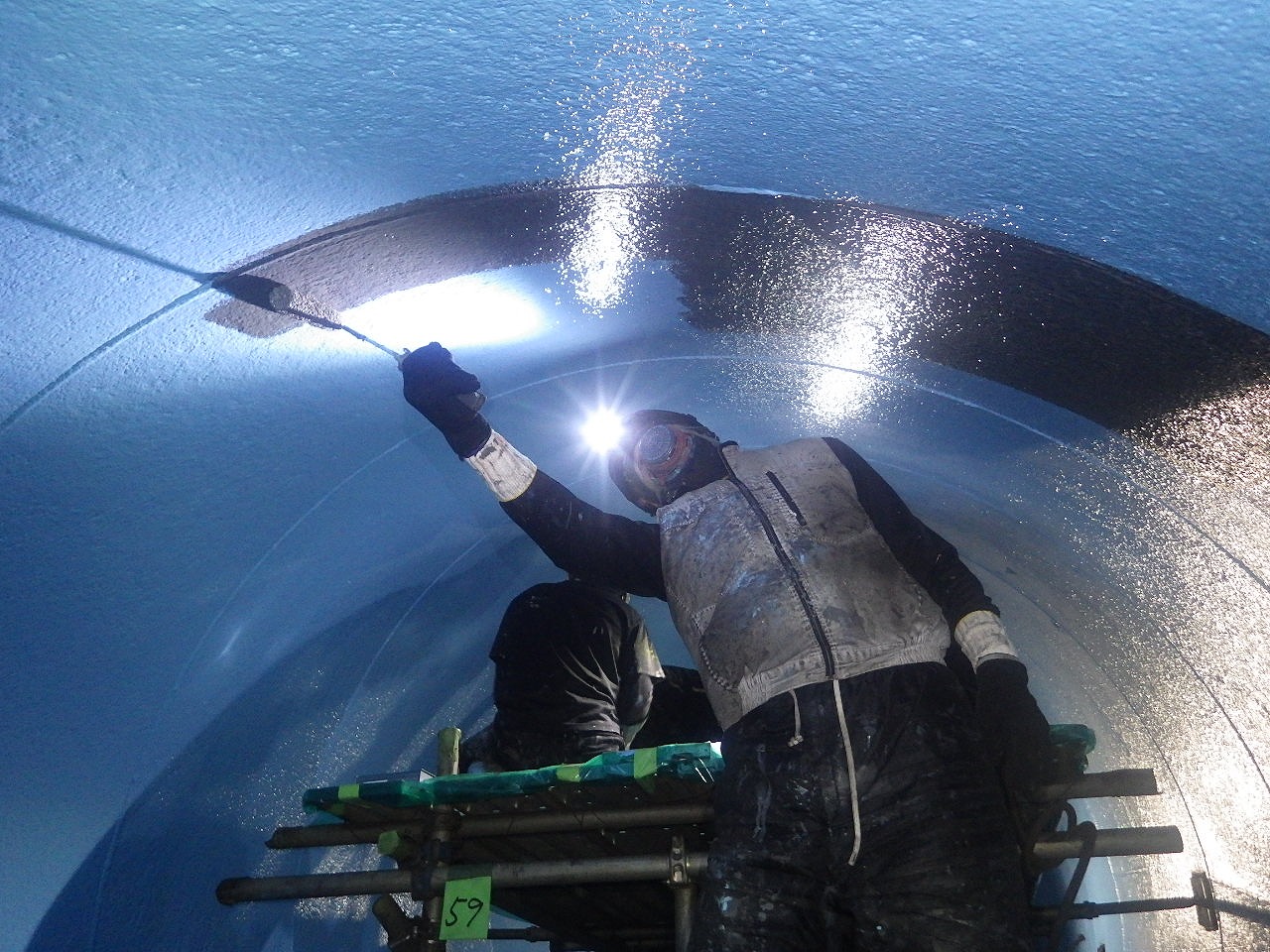

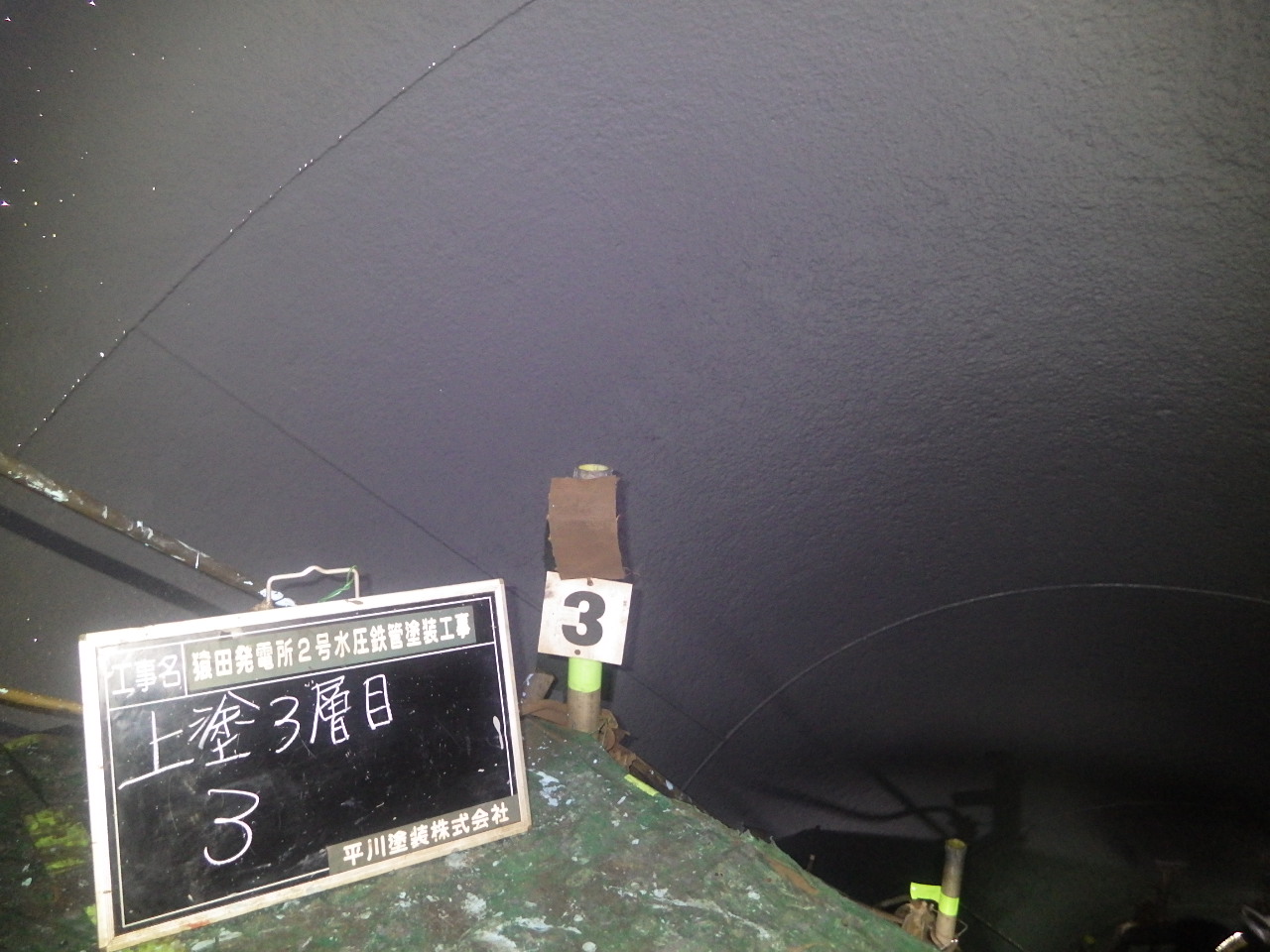

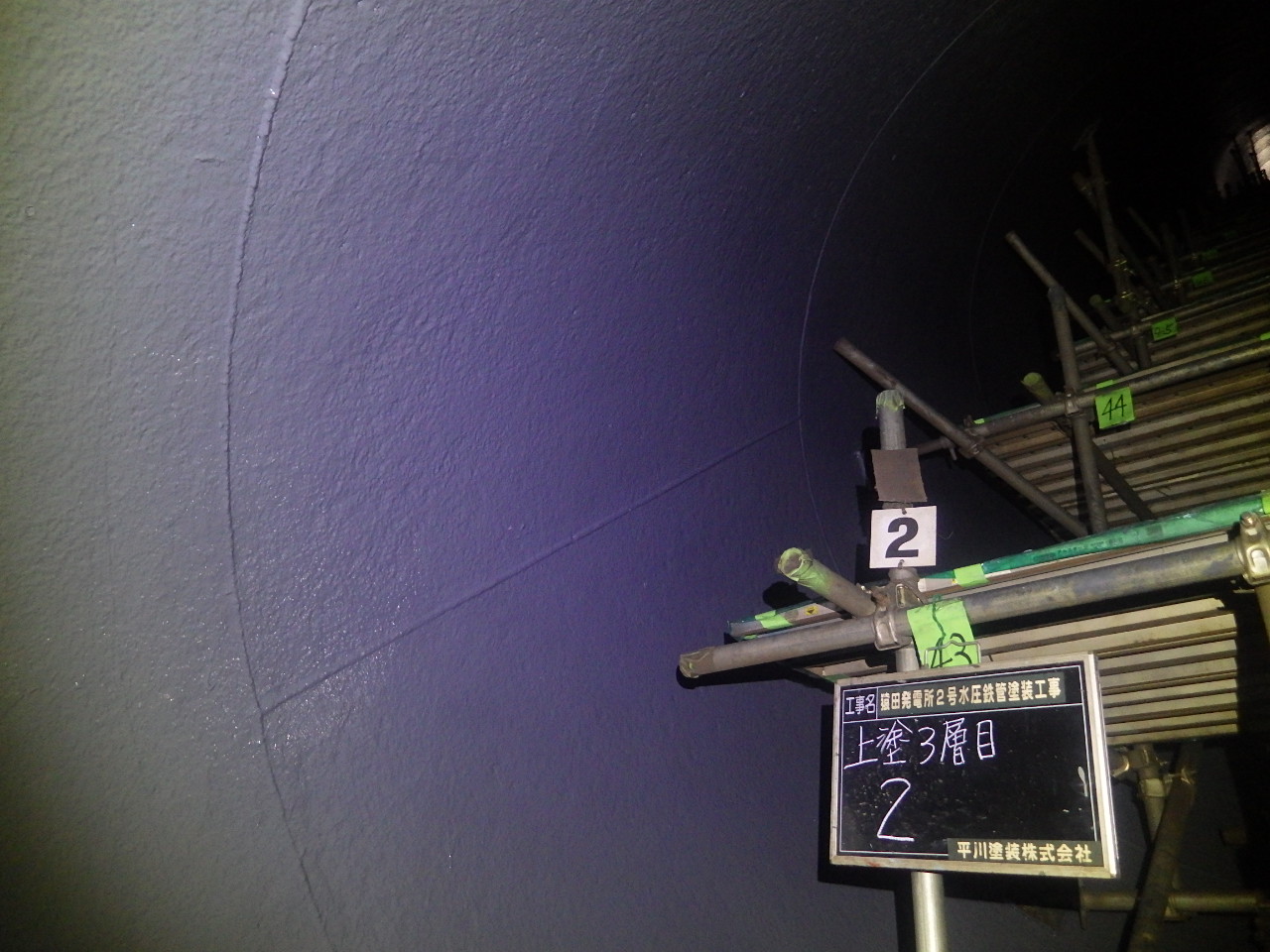

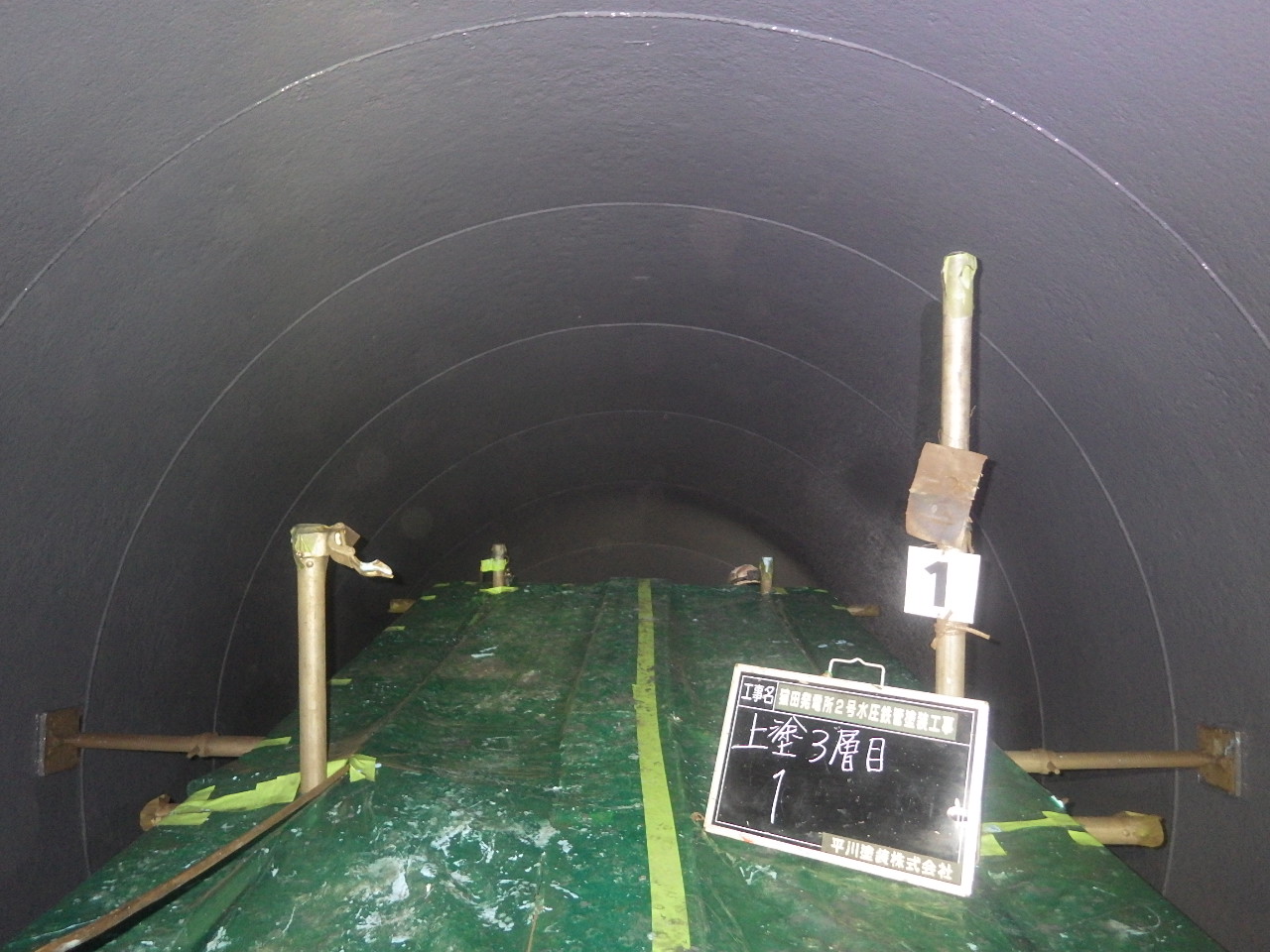

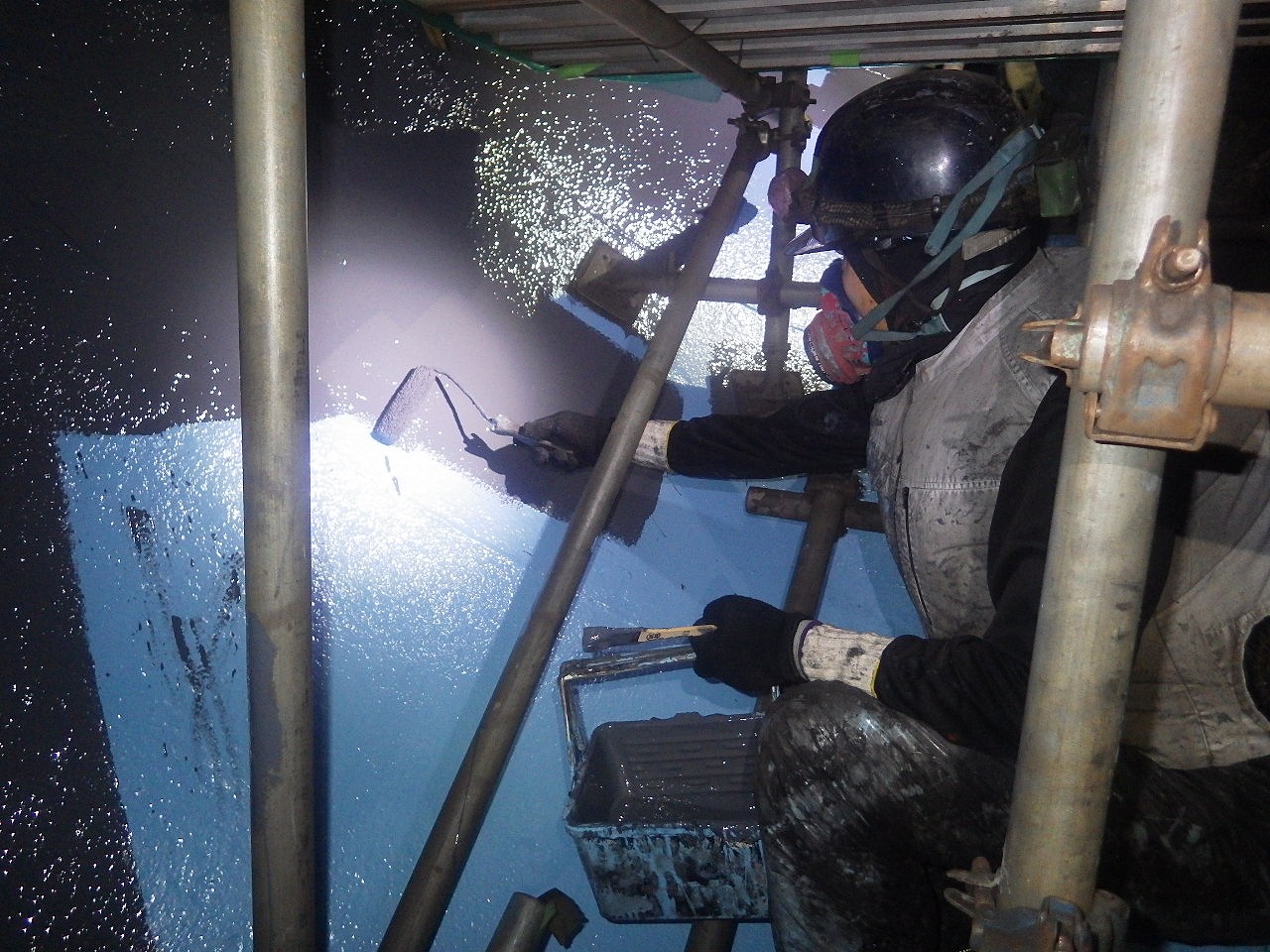

上塗3層目が完了しました。

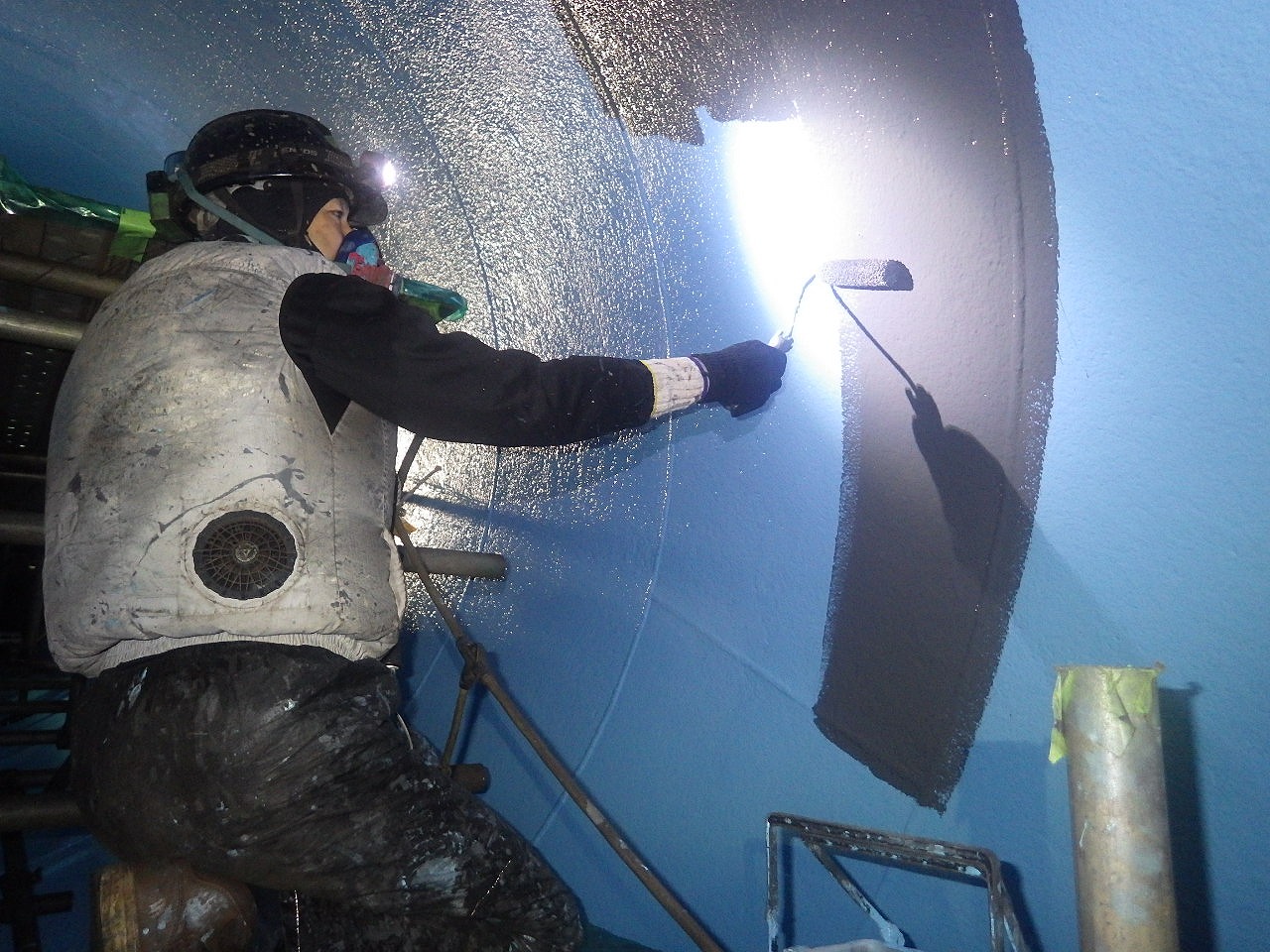

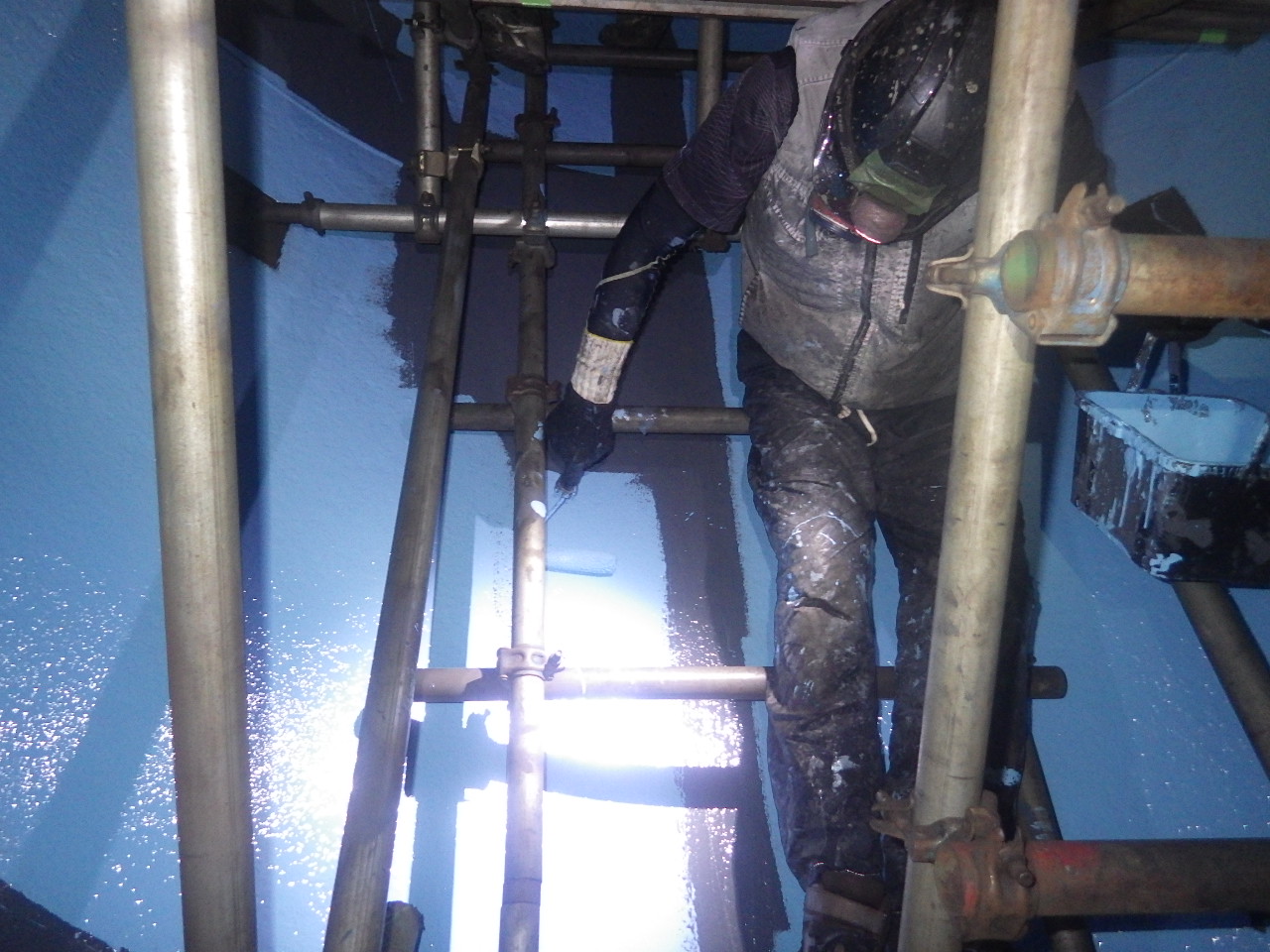

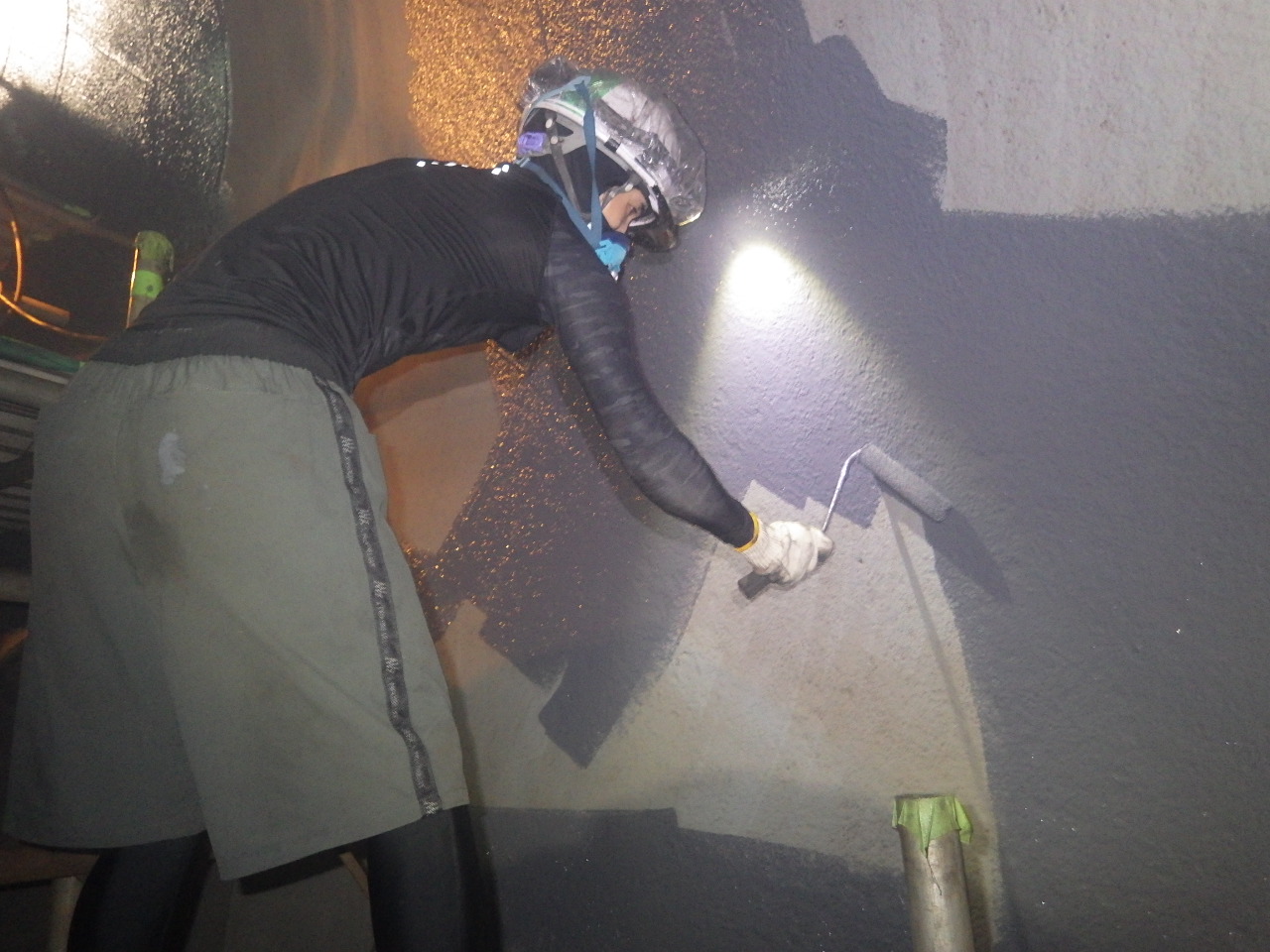

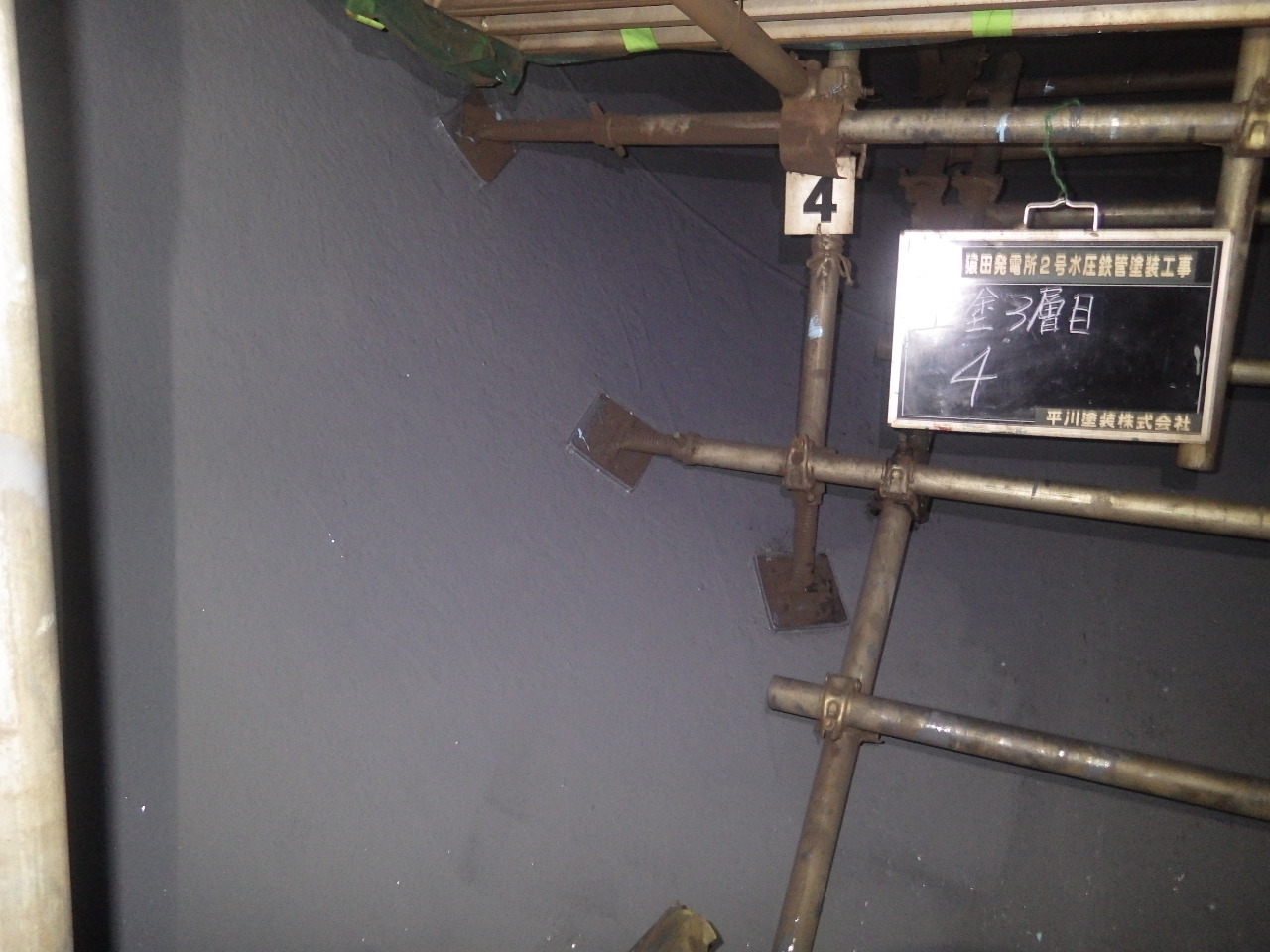

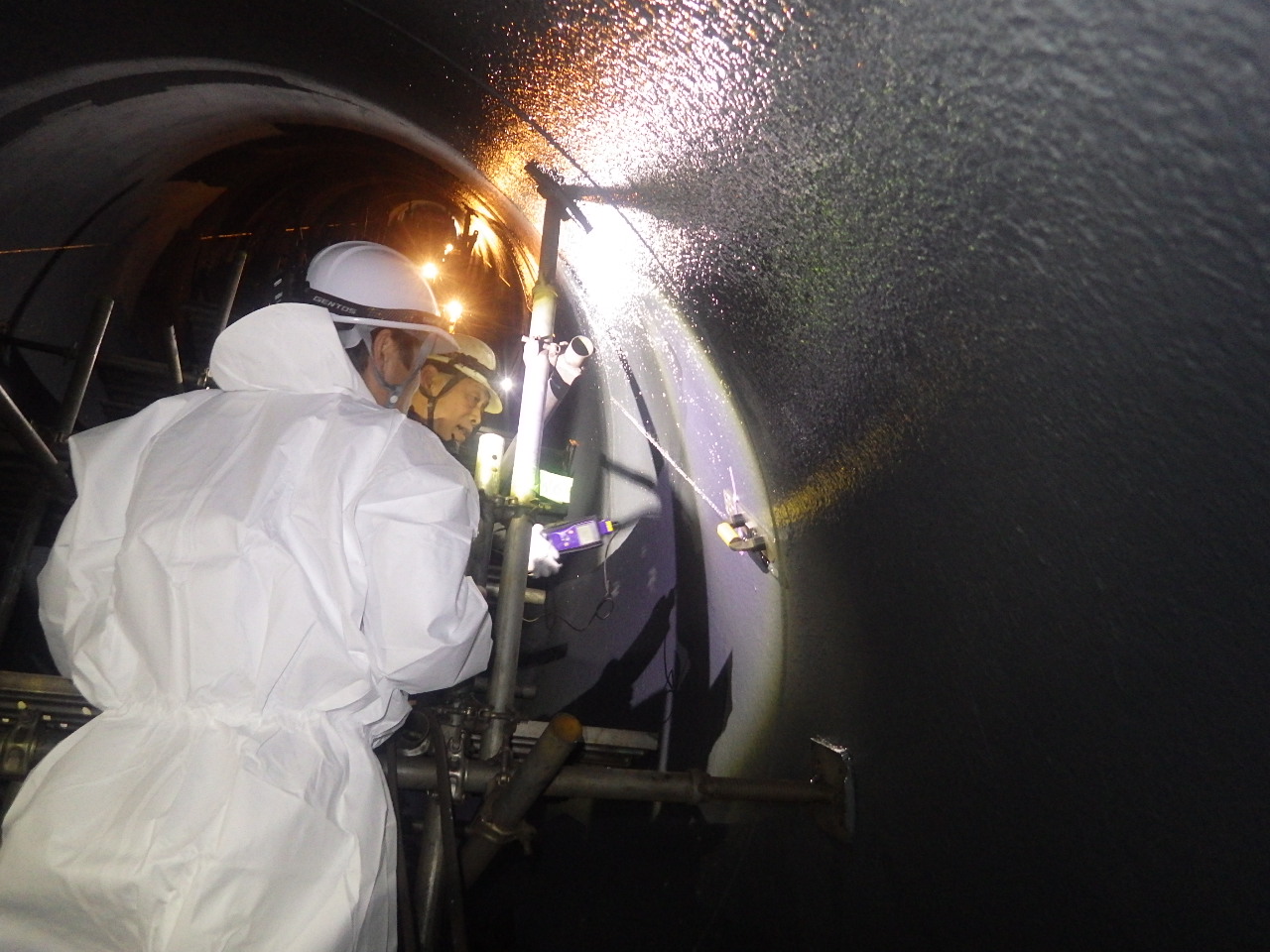

上塗3層目塗装を行いました。

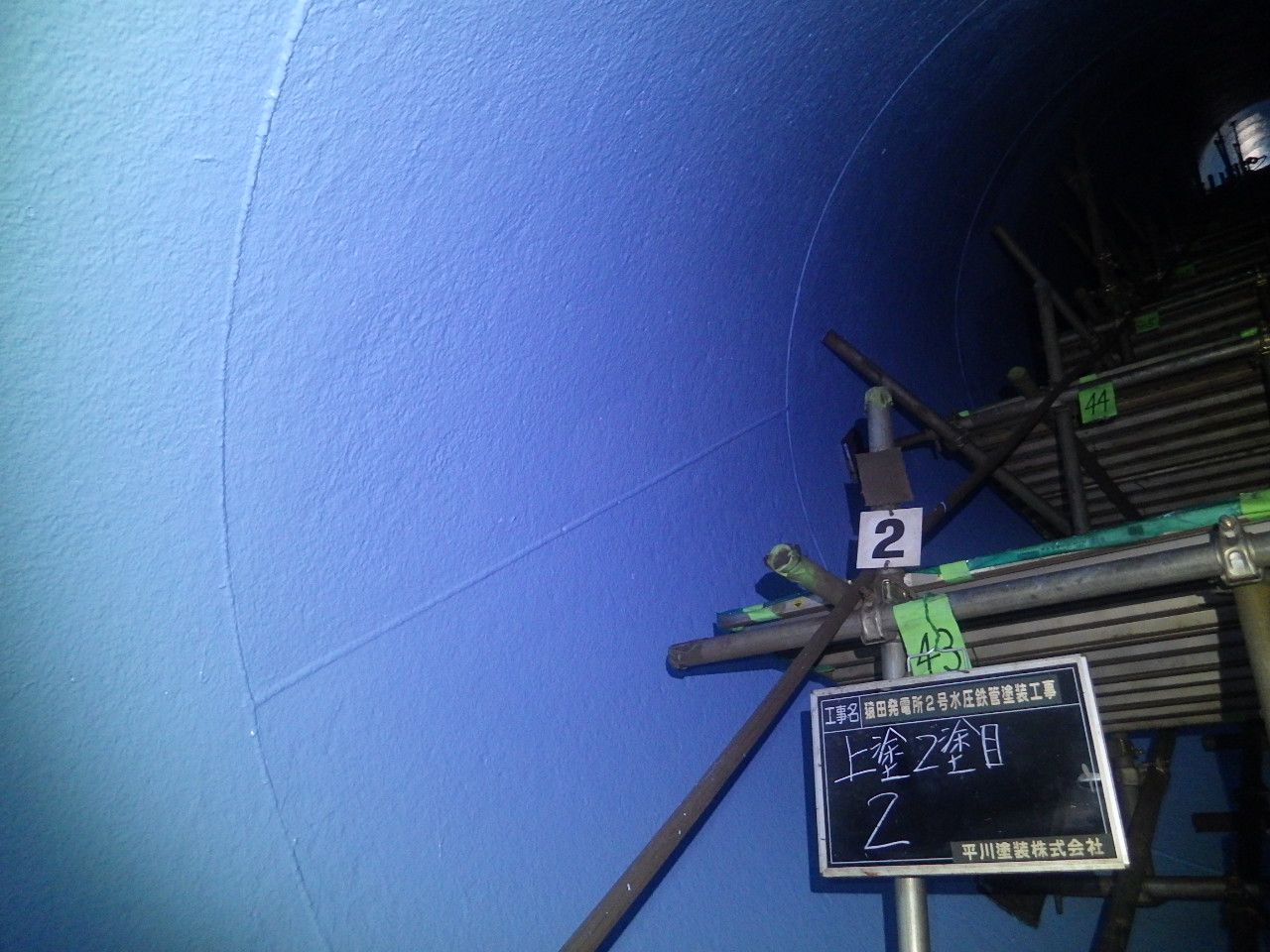

上塗2層目が完了しました。

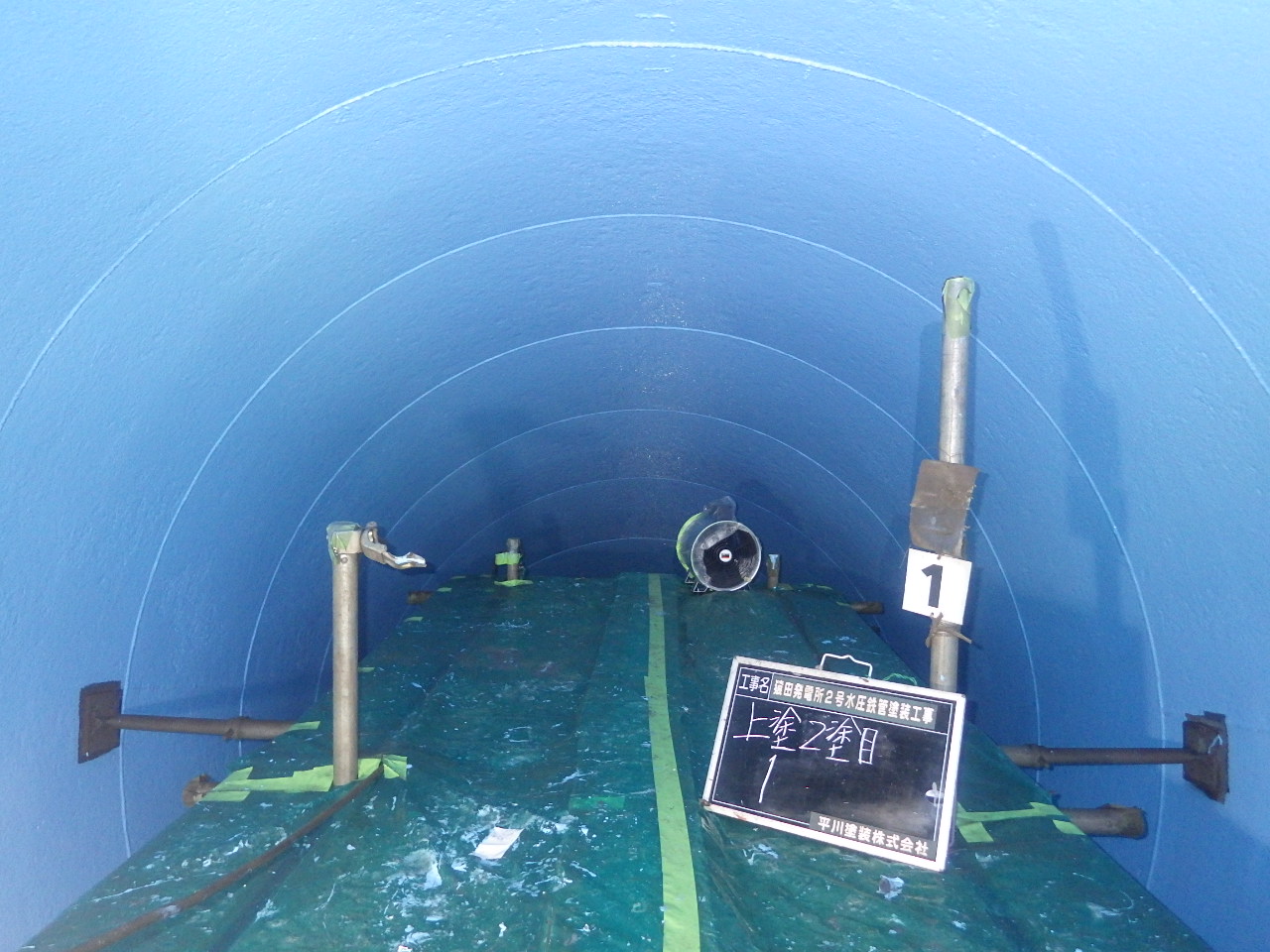

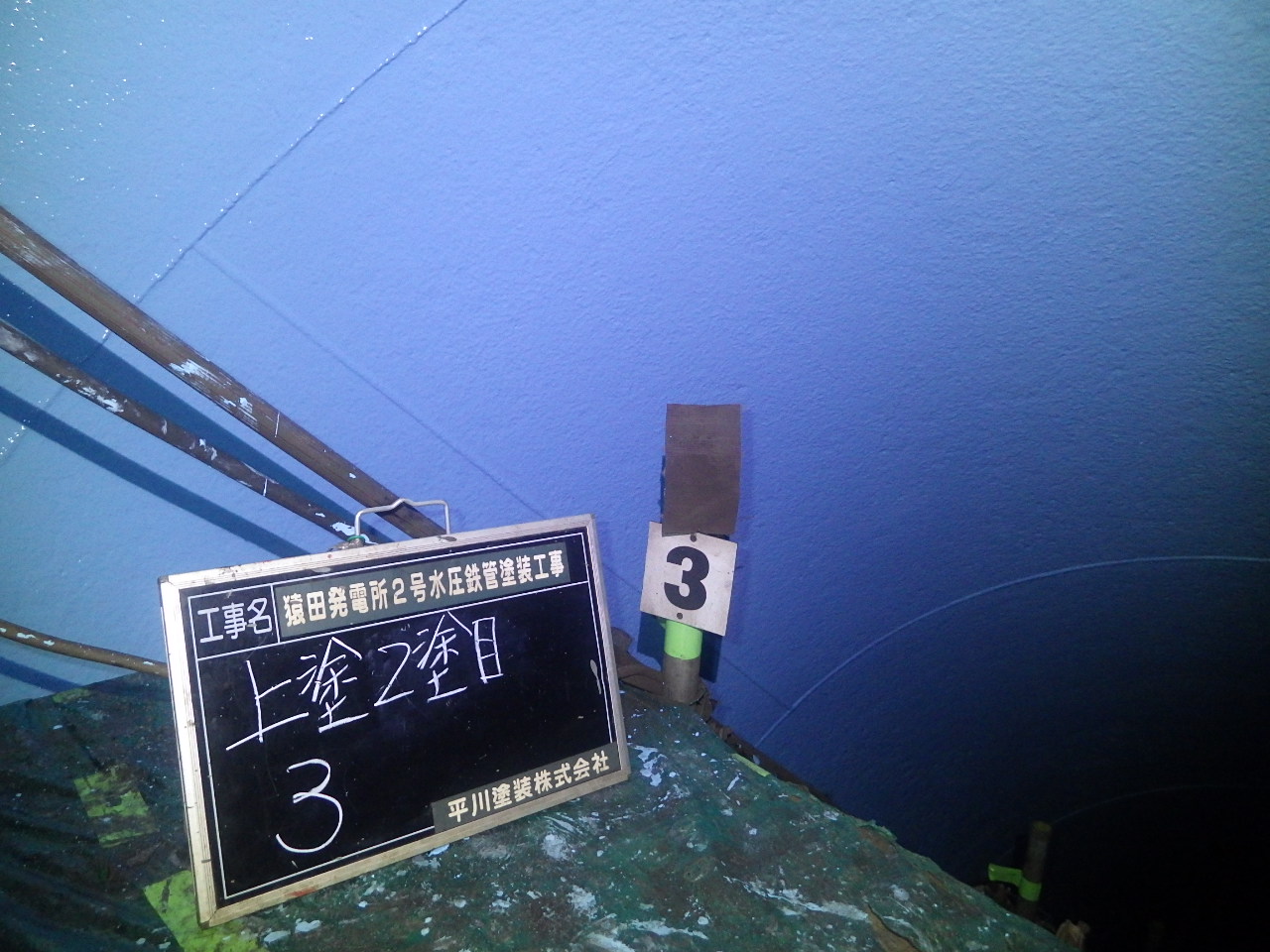

上塗2層目塗装を行いました。

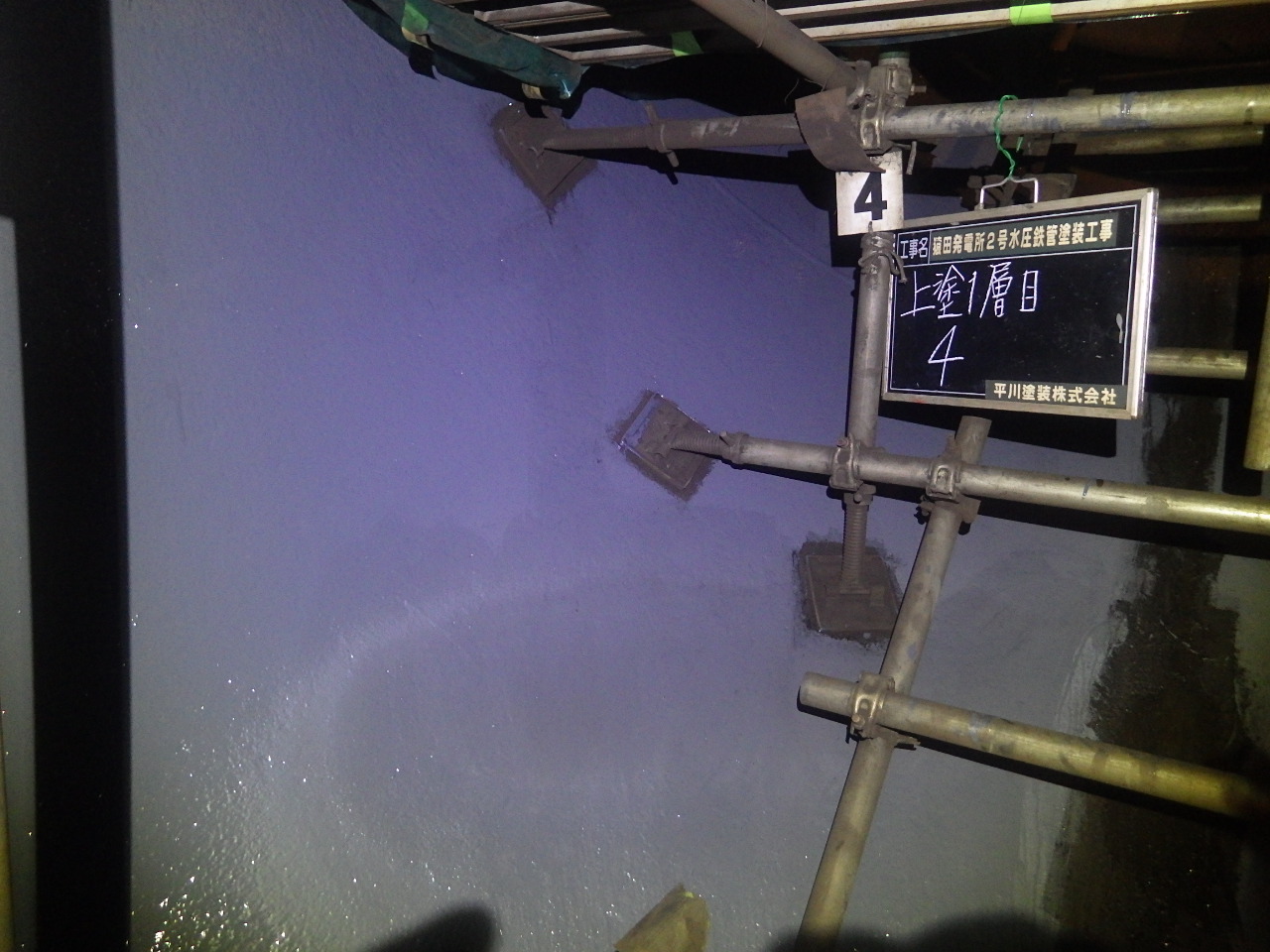

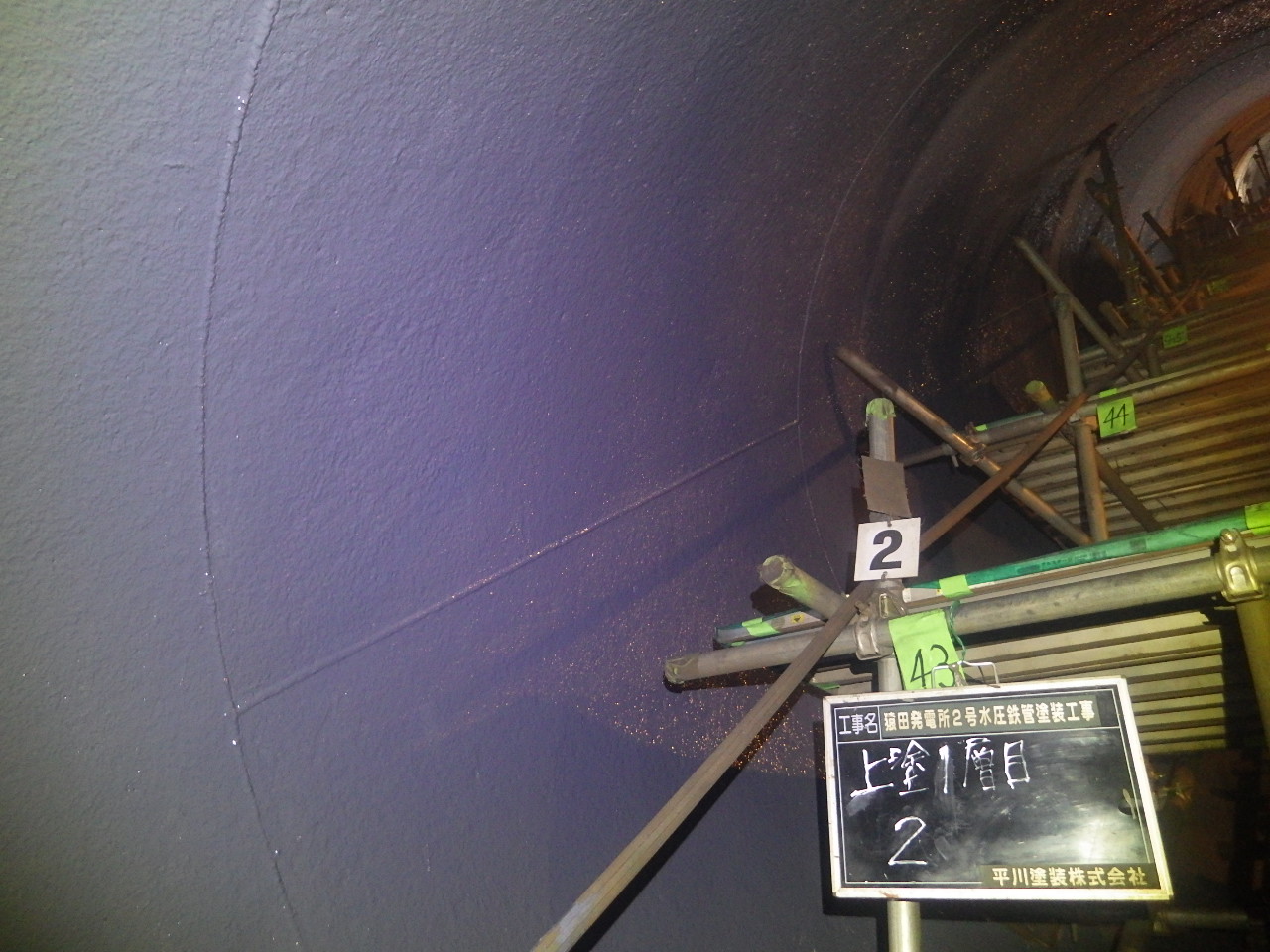

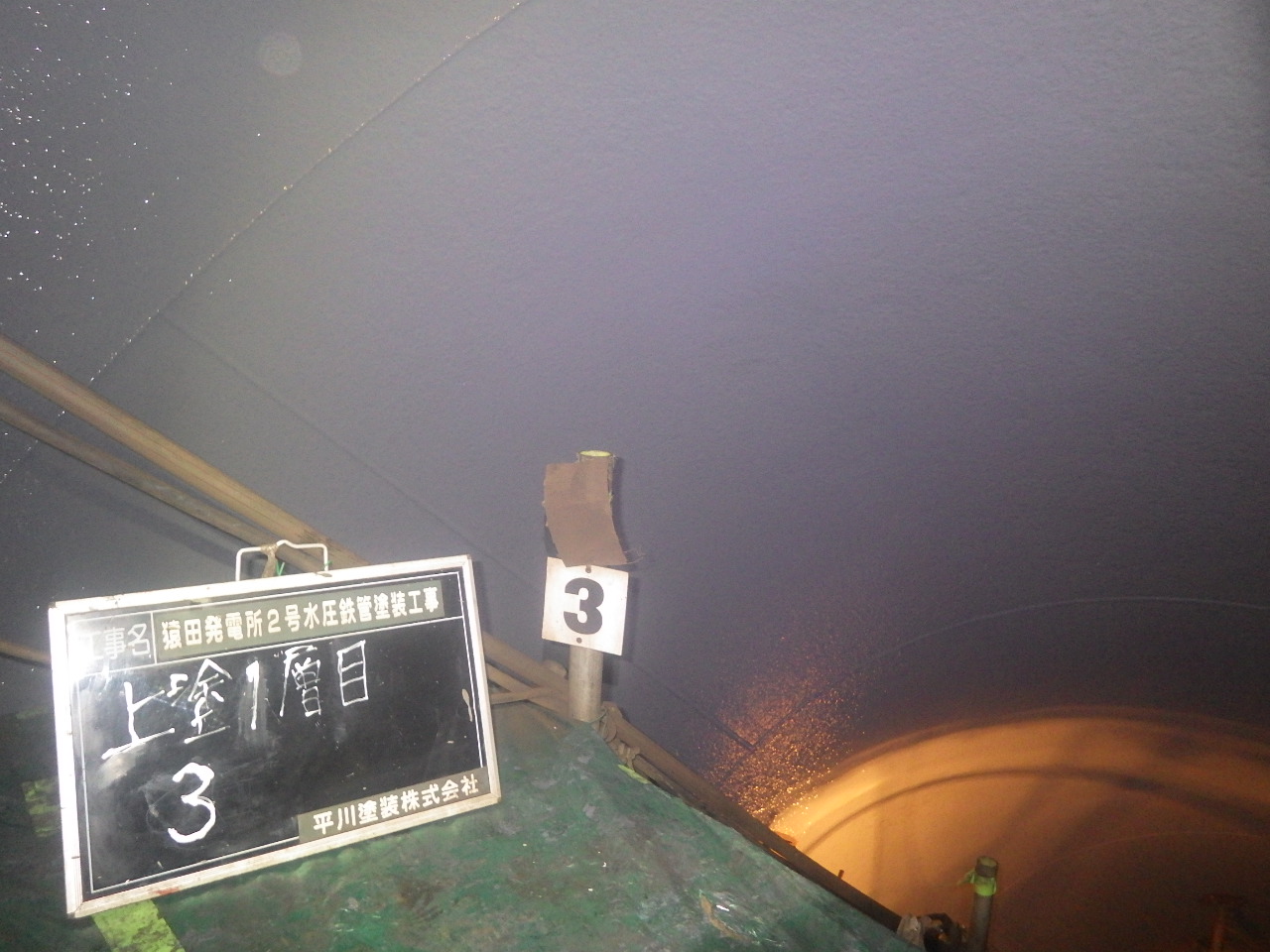

上塗1層目が完了しました。

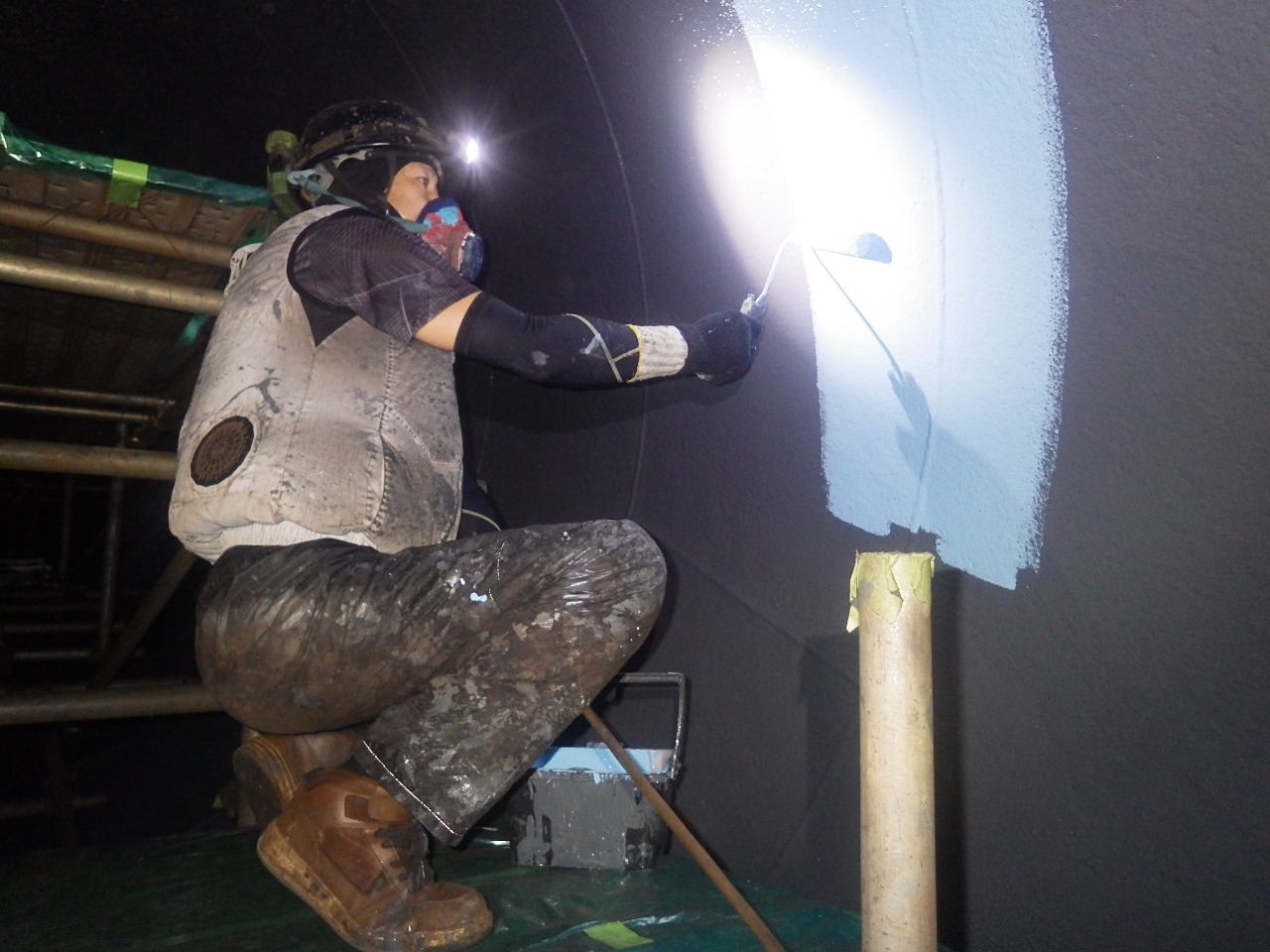

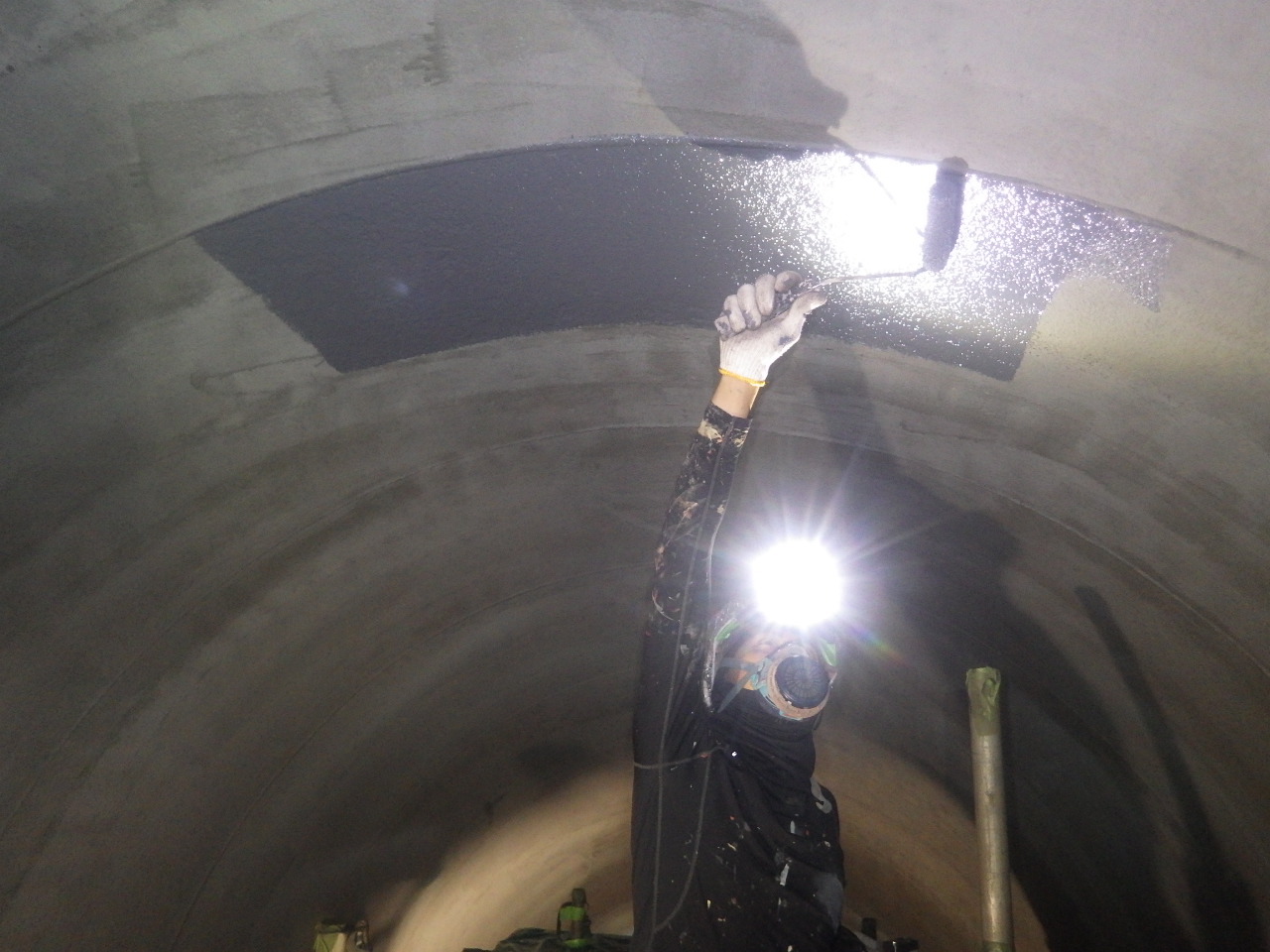

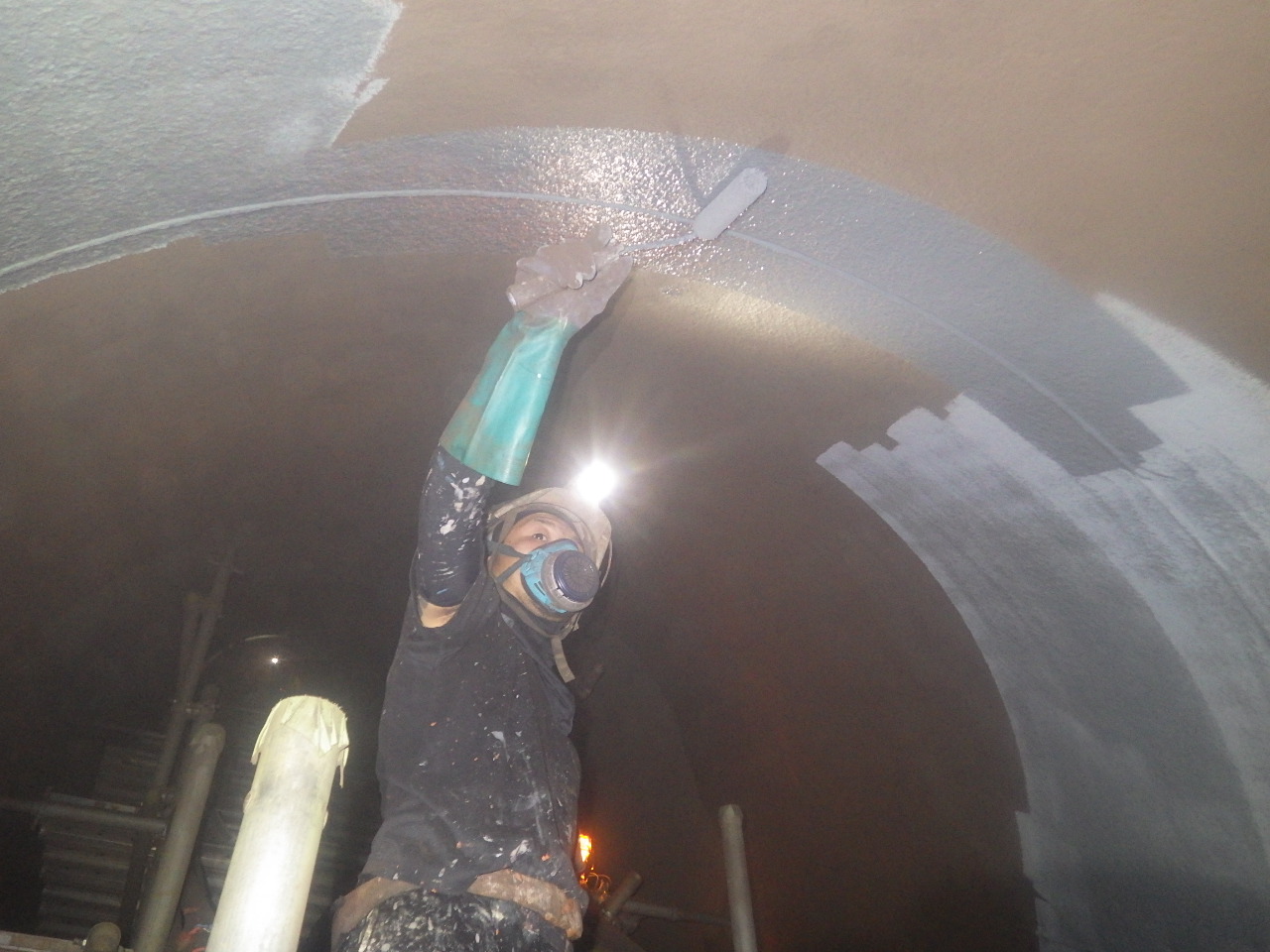

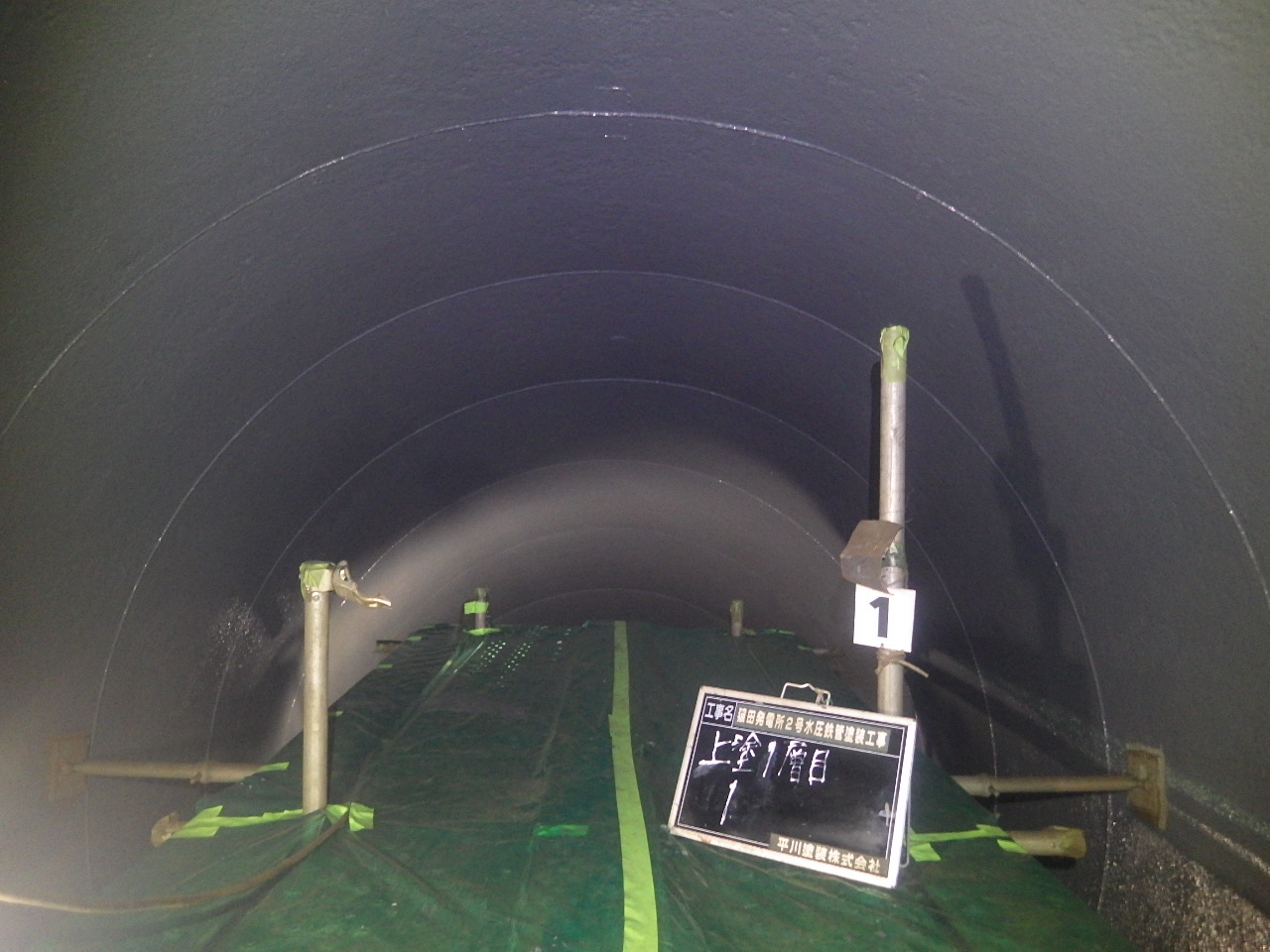

上塗1層目塗装を行いました。

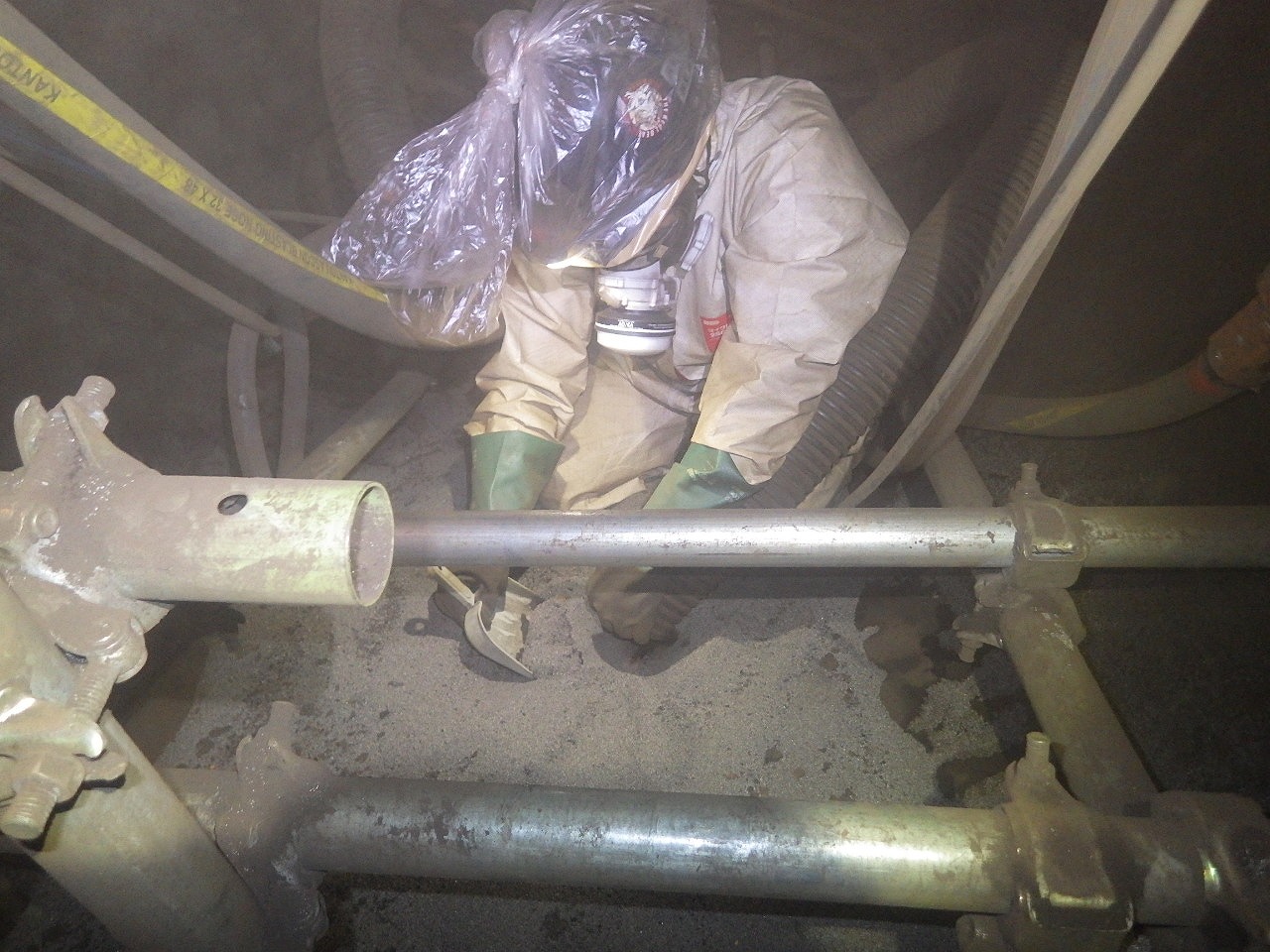

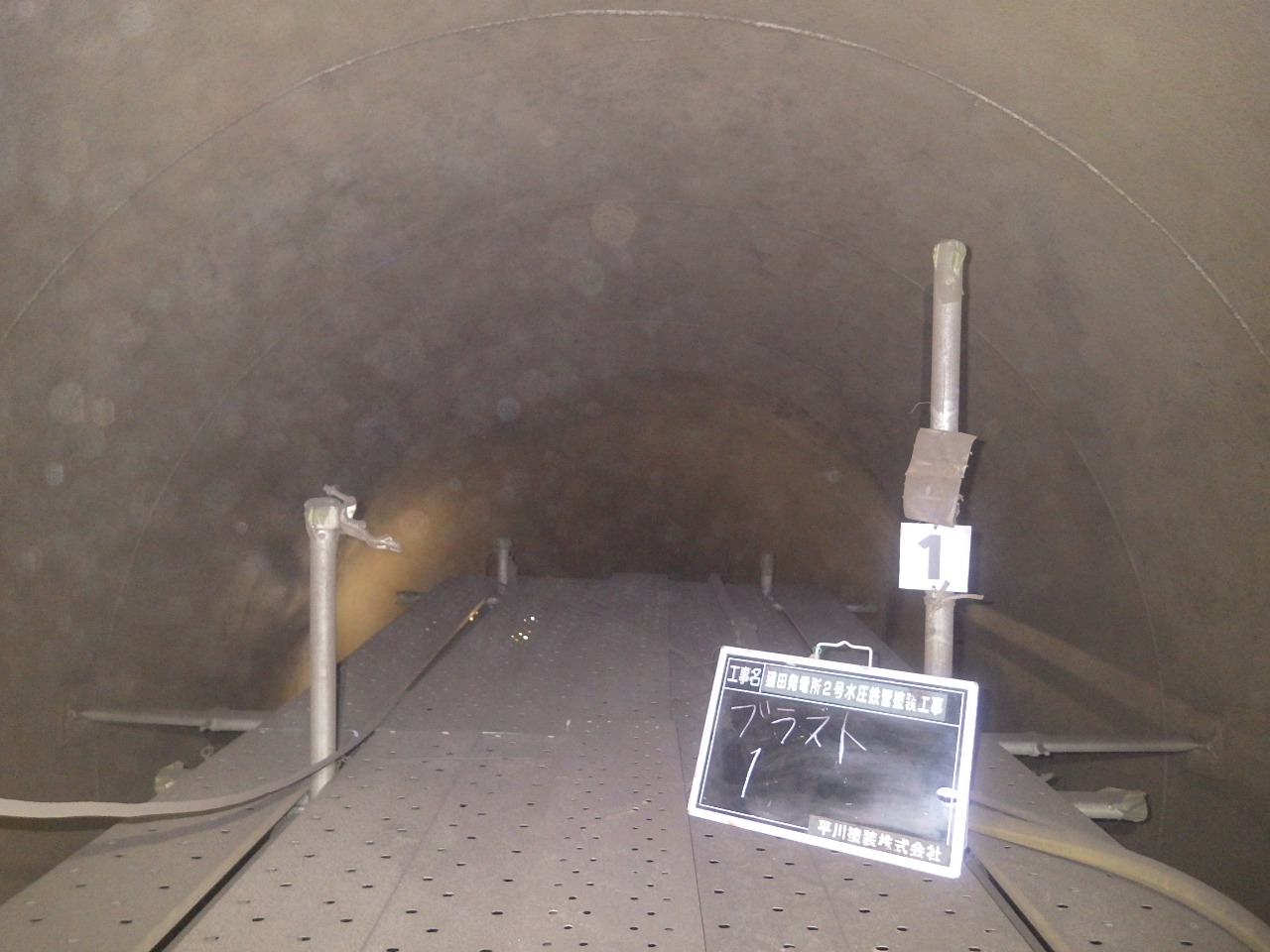

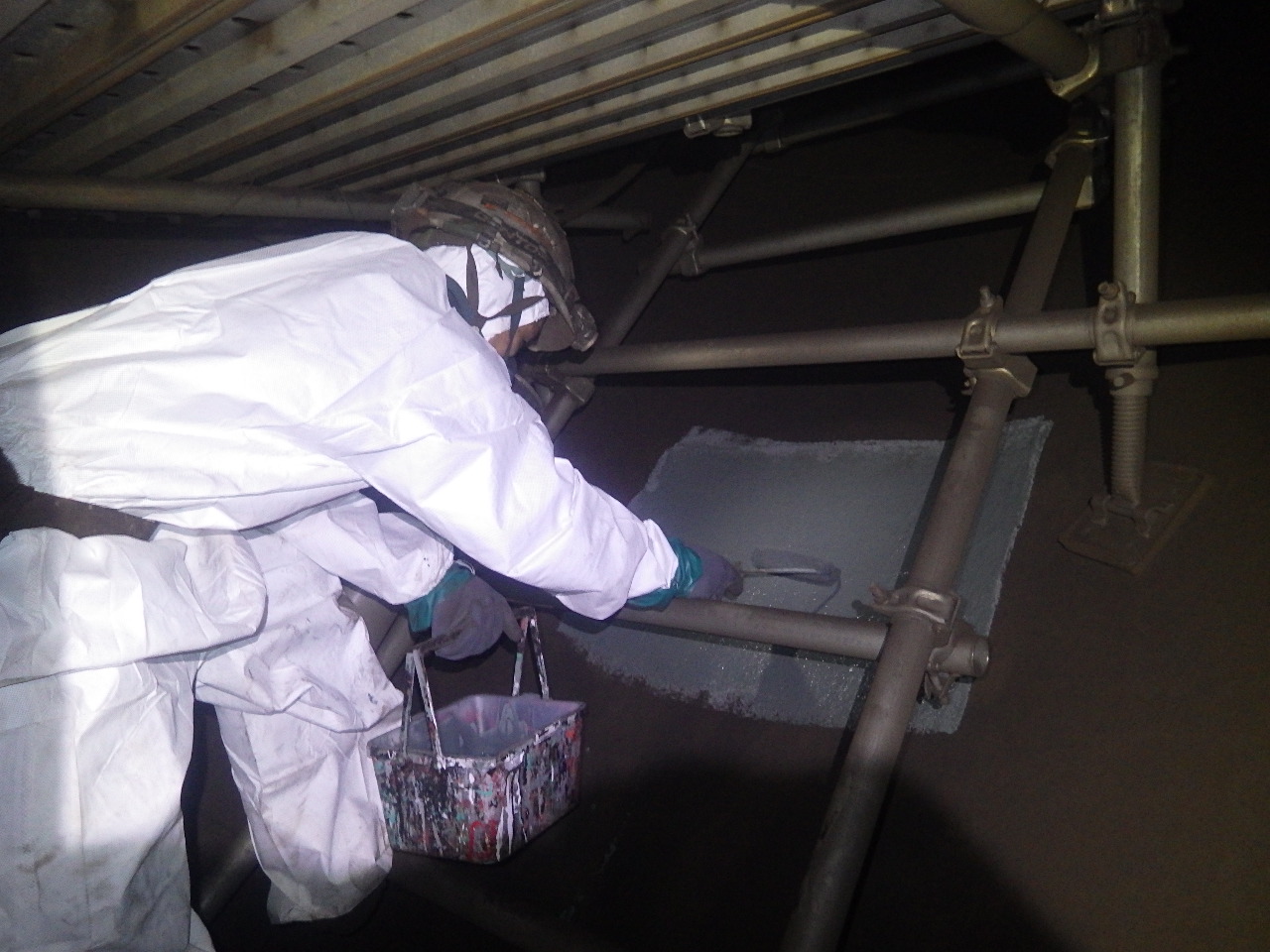

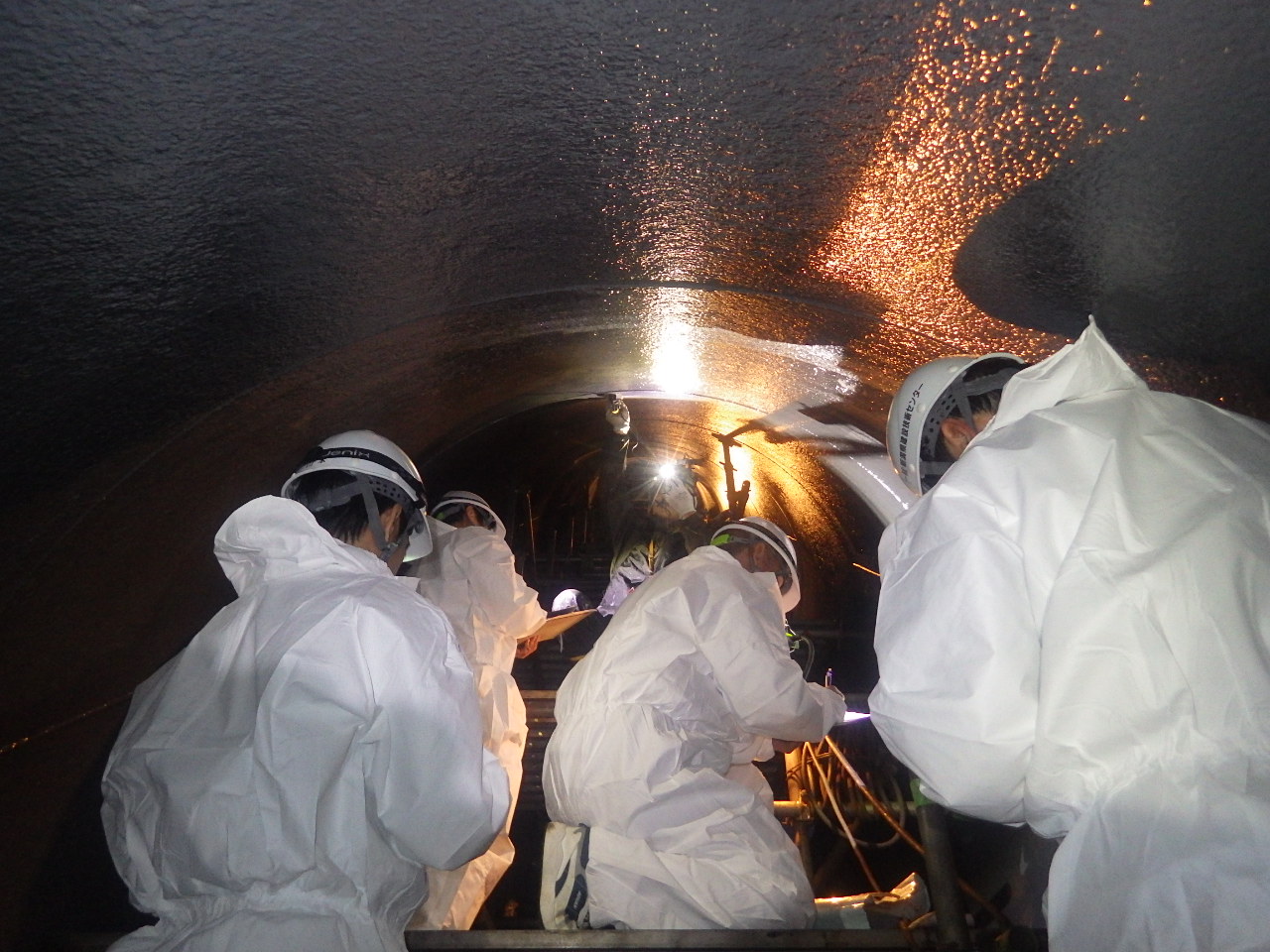

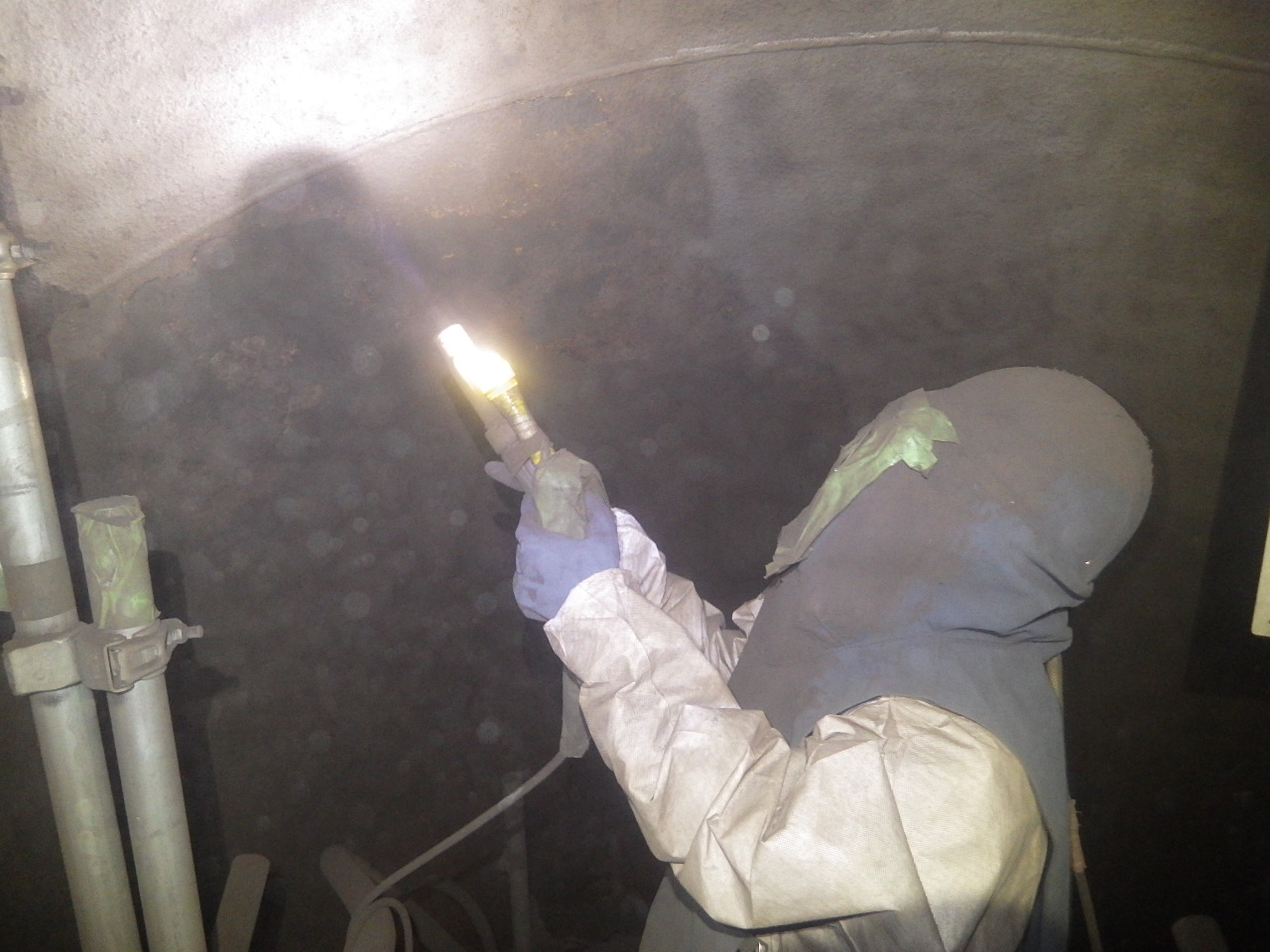

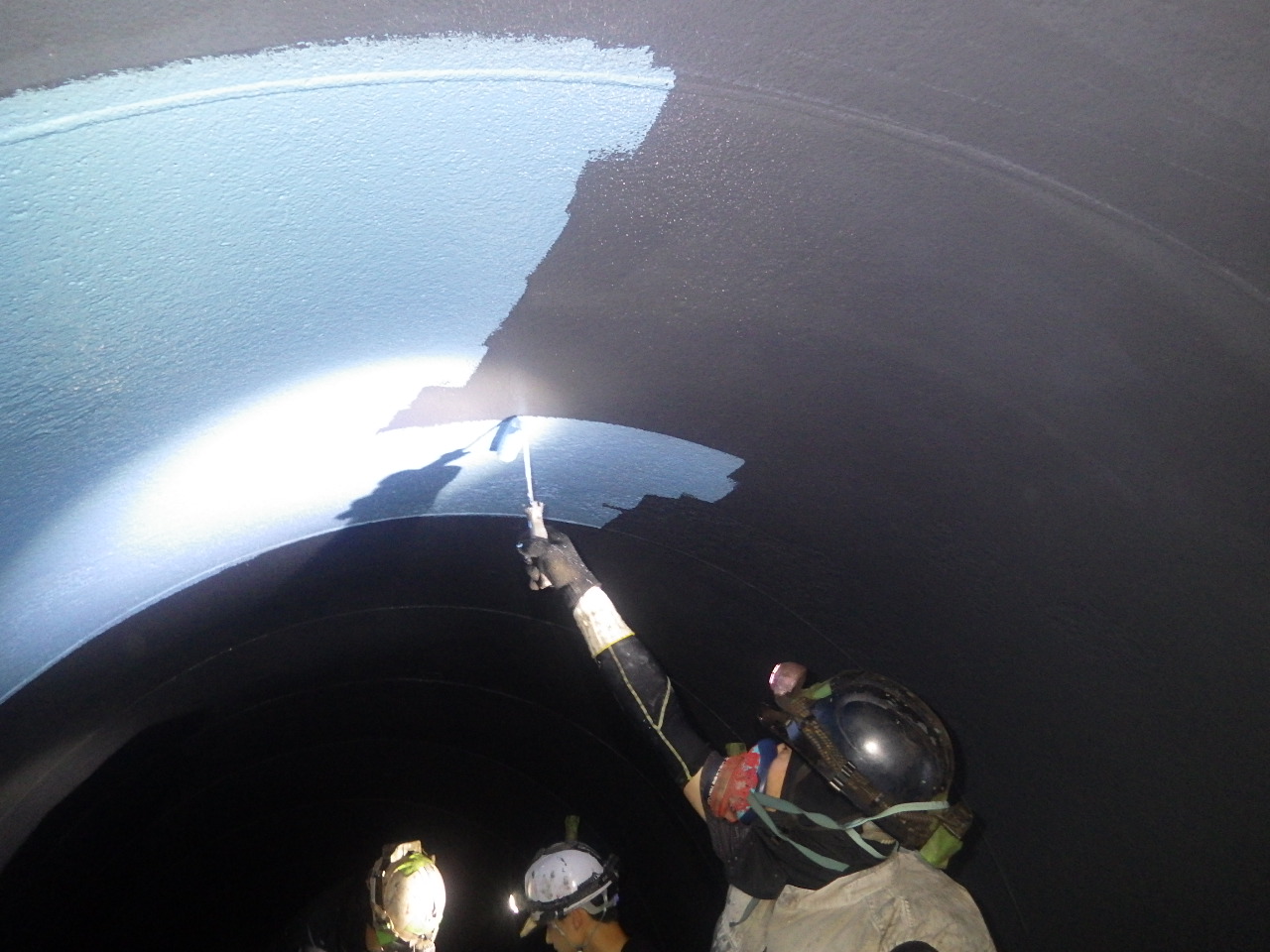

ブラスト処理作業と下塗作業が完了しました。

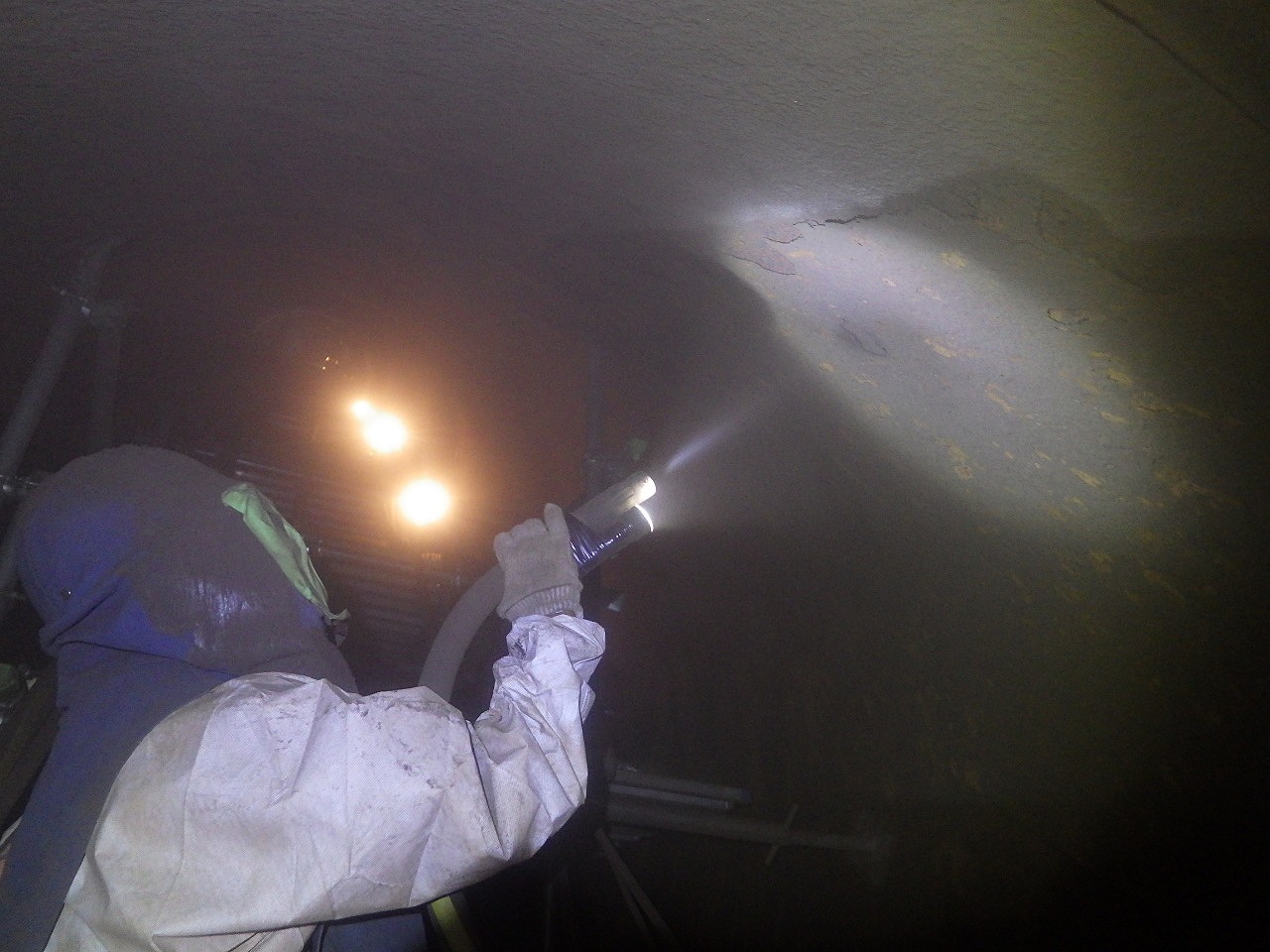

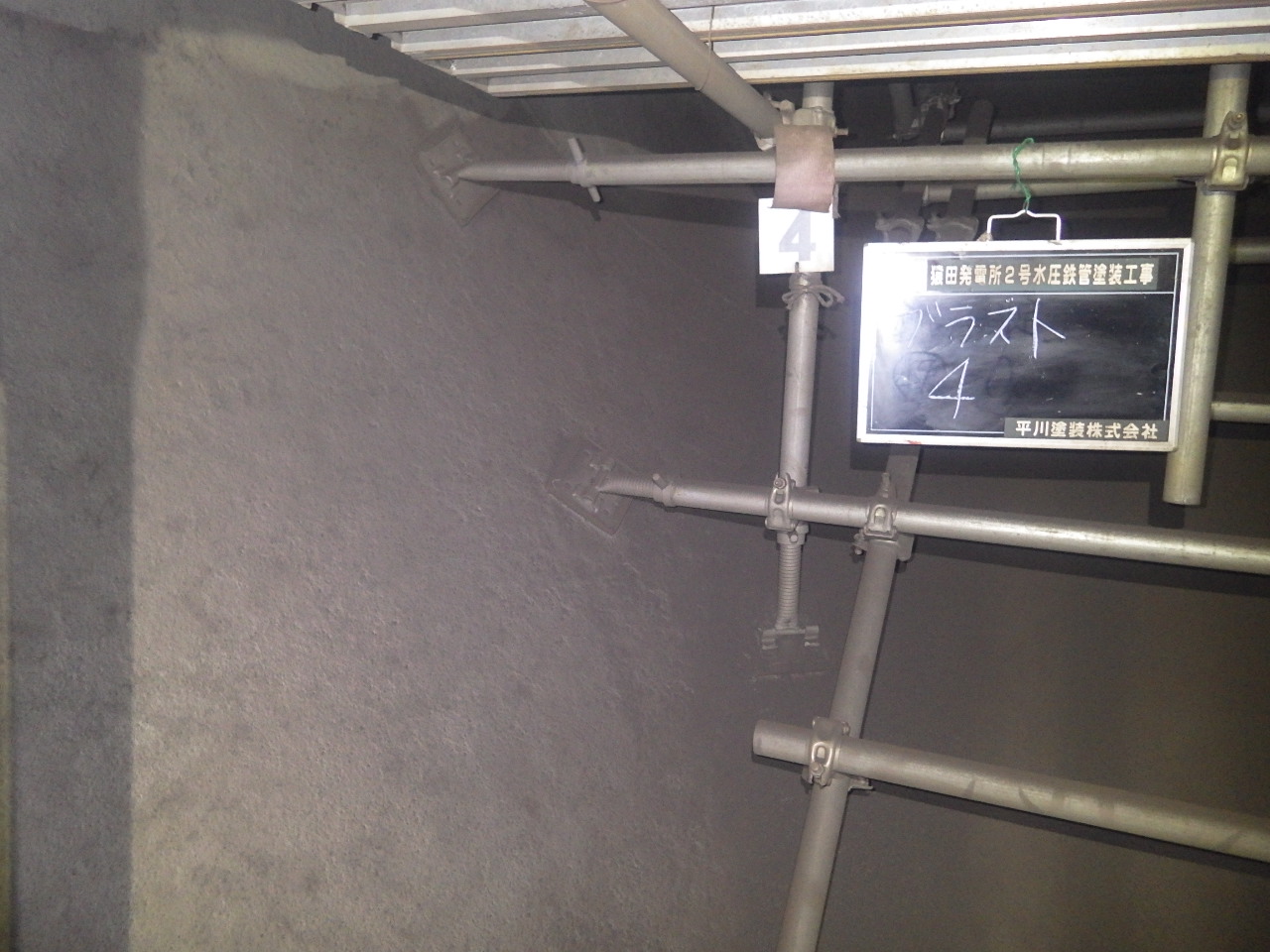

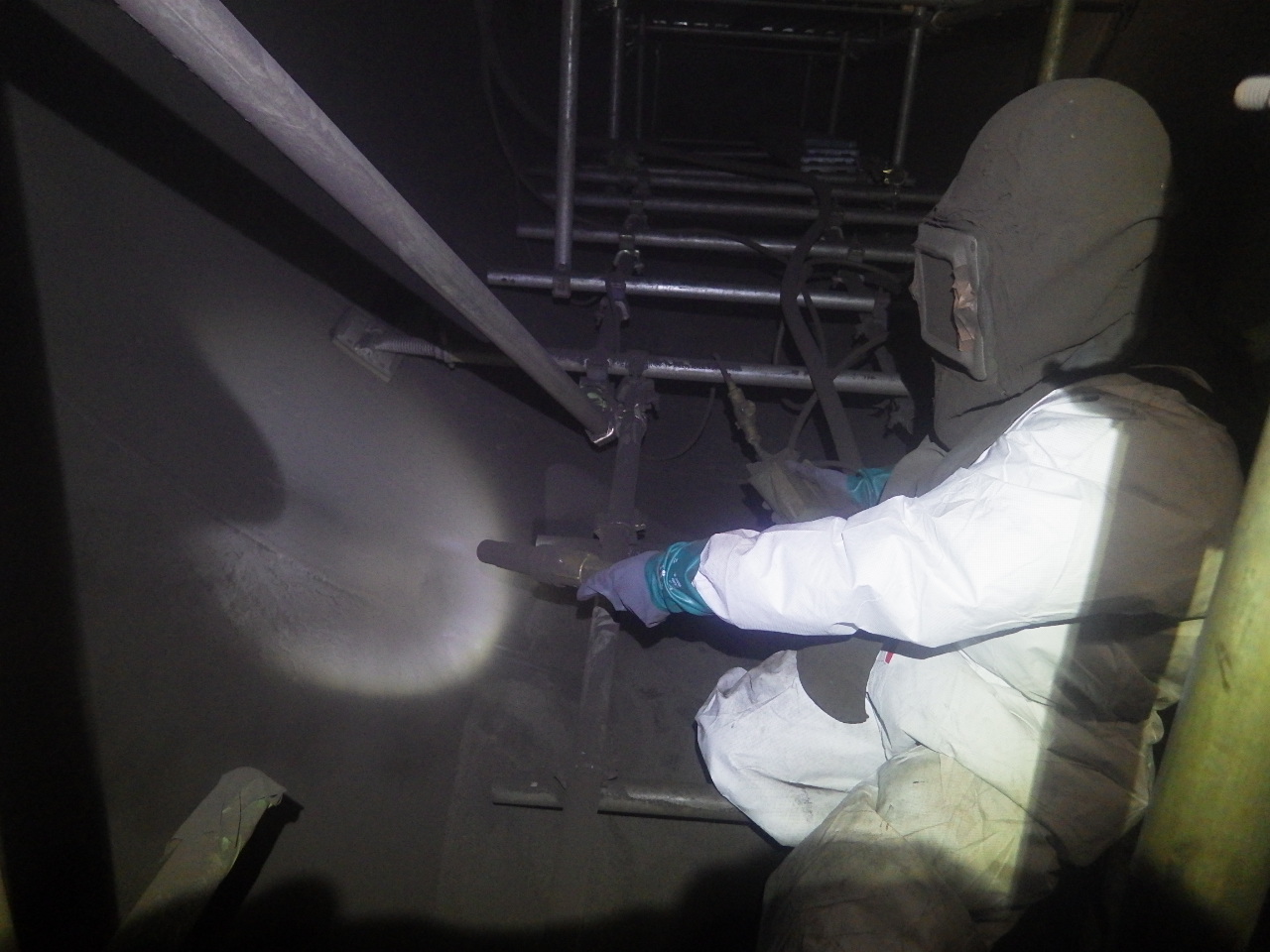

ブラスト完了

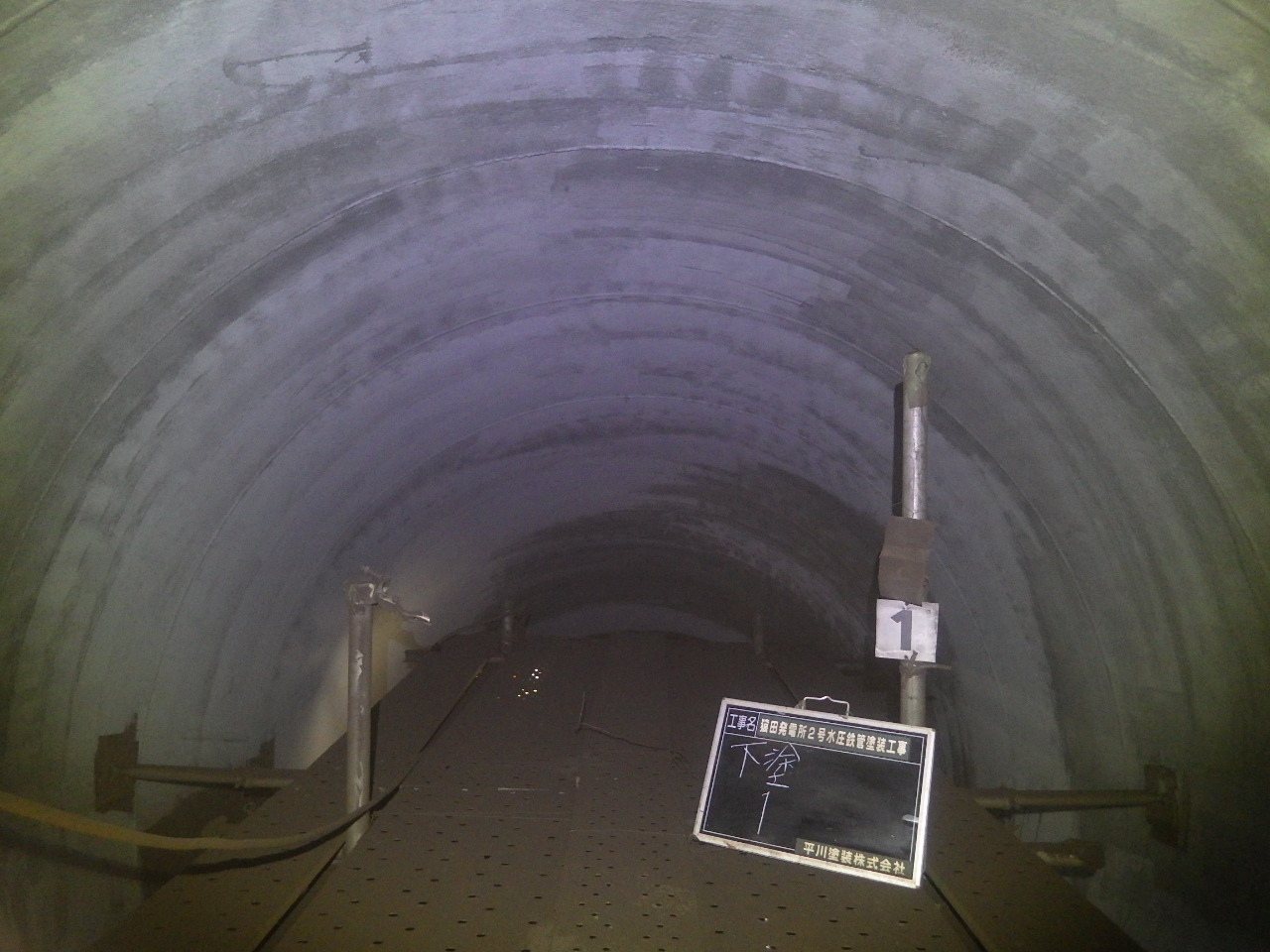

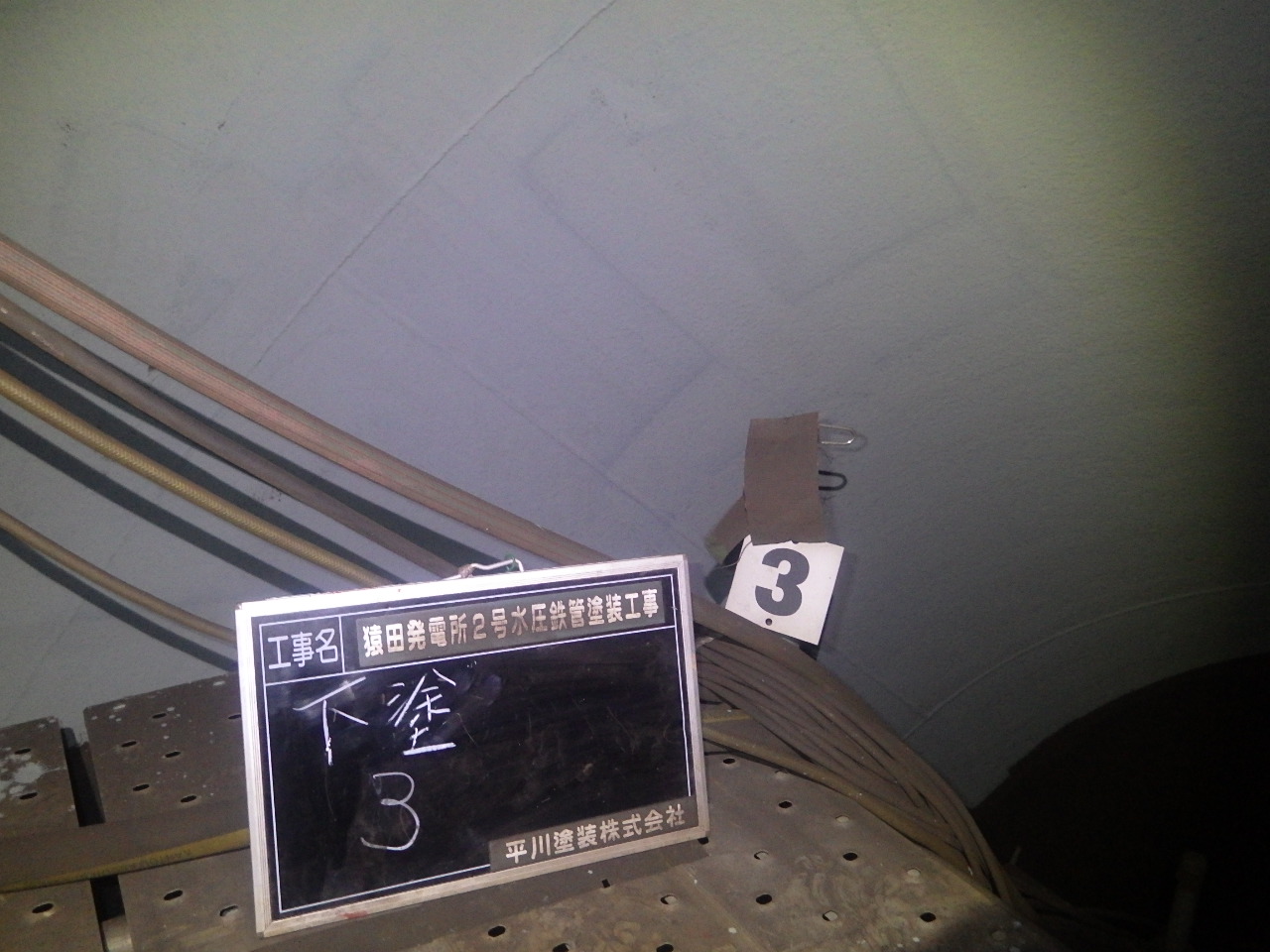

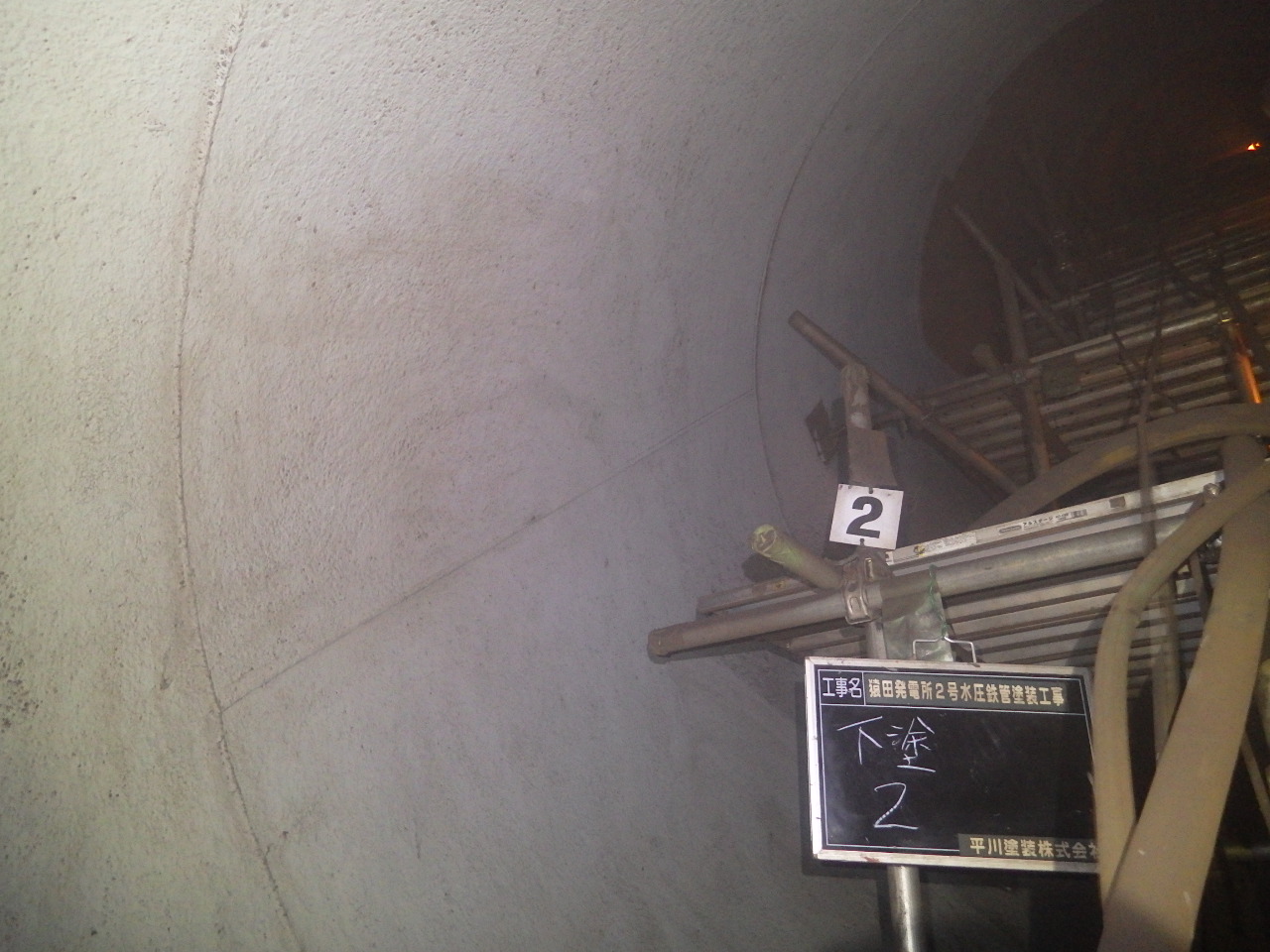

下塗完了

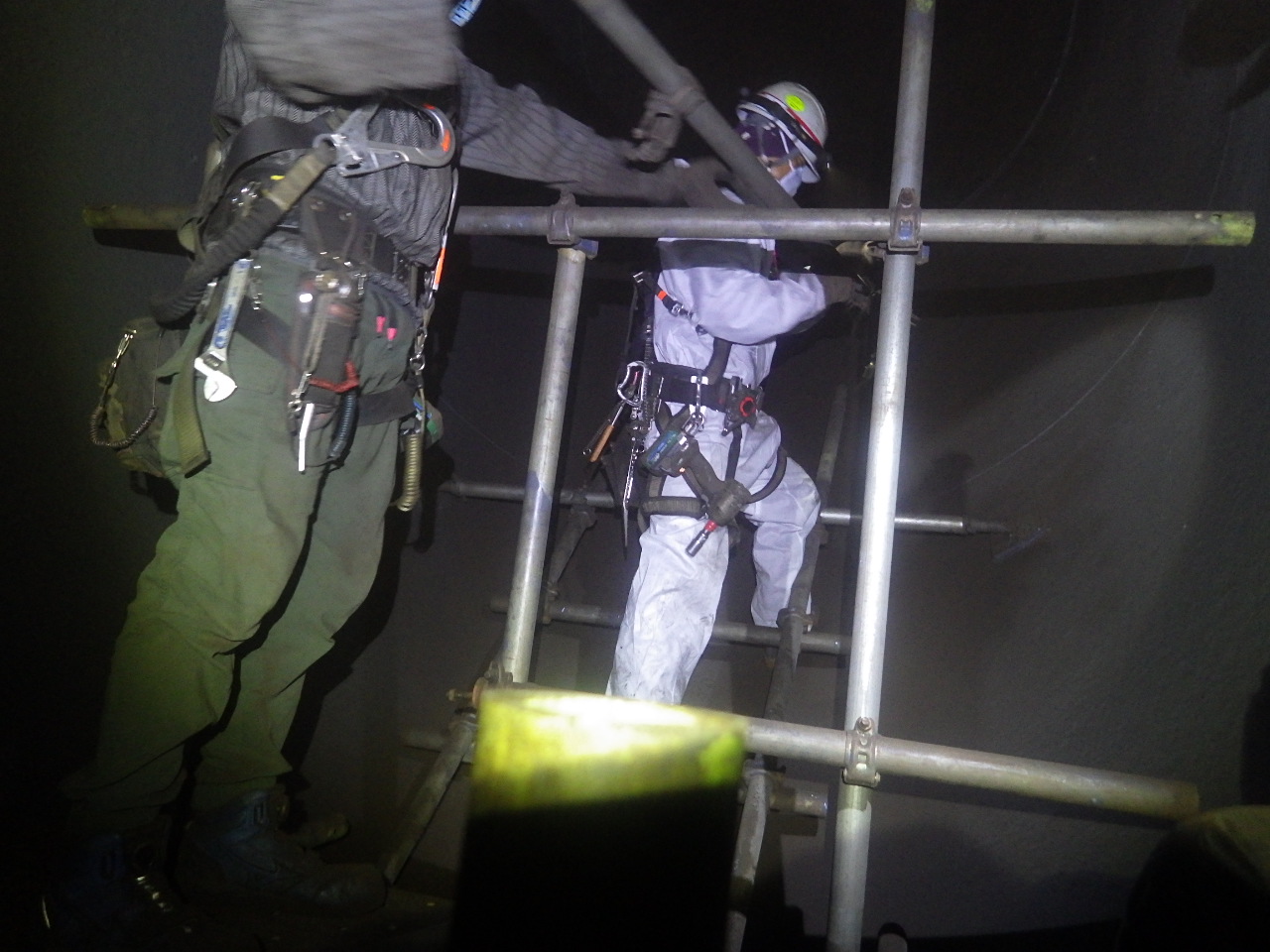

先週に続き、ブラスト処理作業状況から下塗作業状況まで行いました。

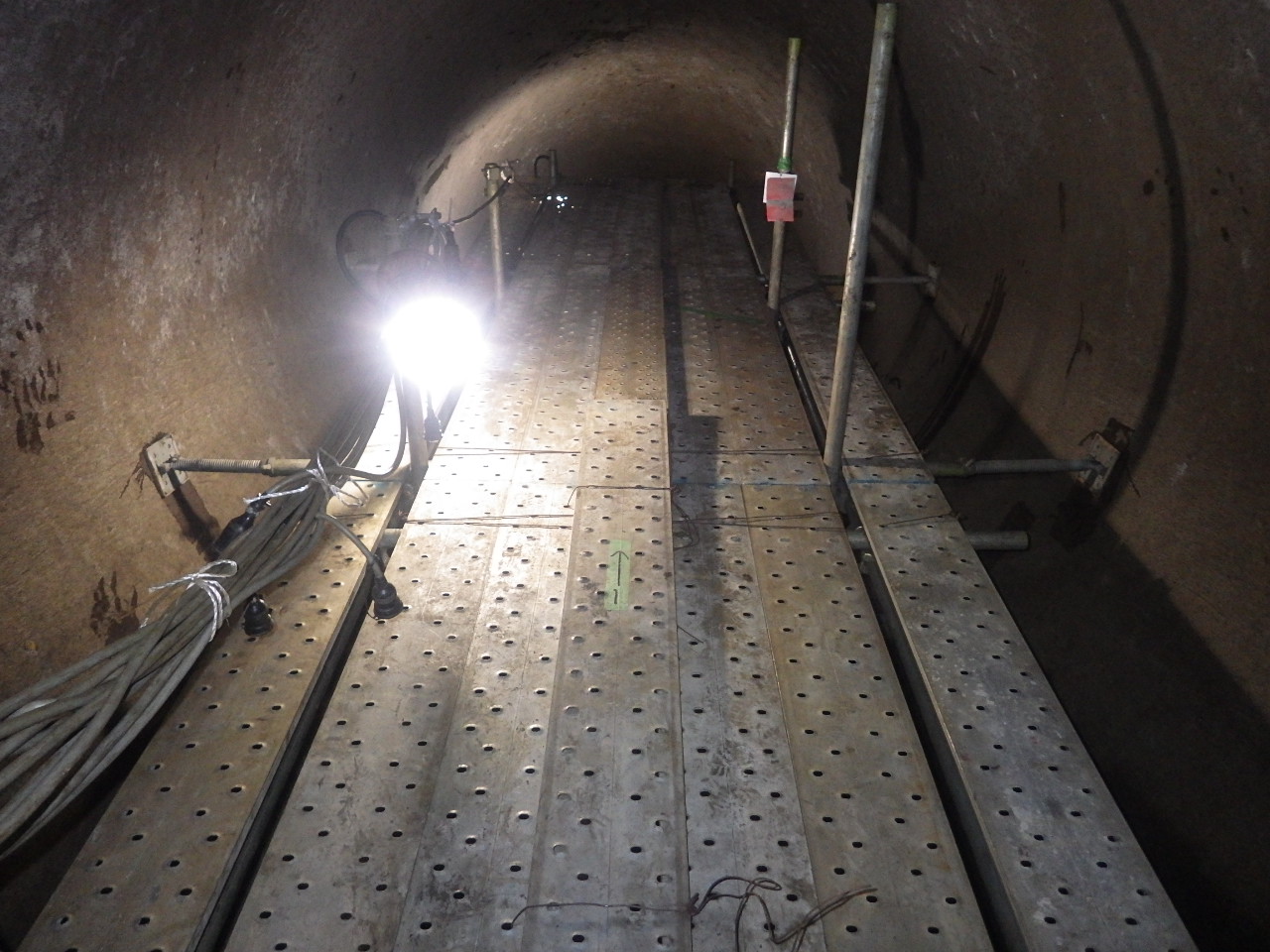

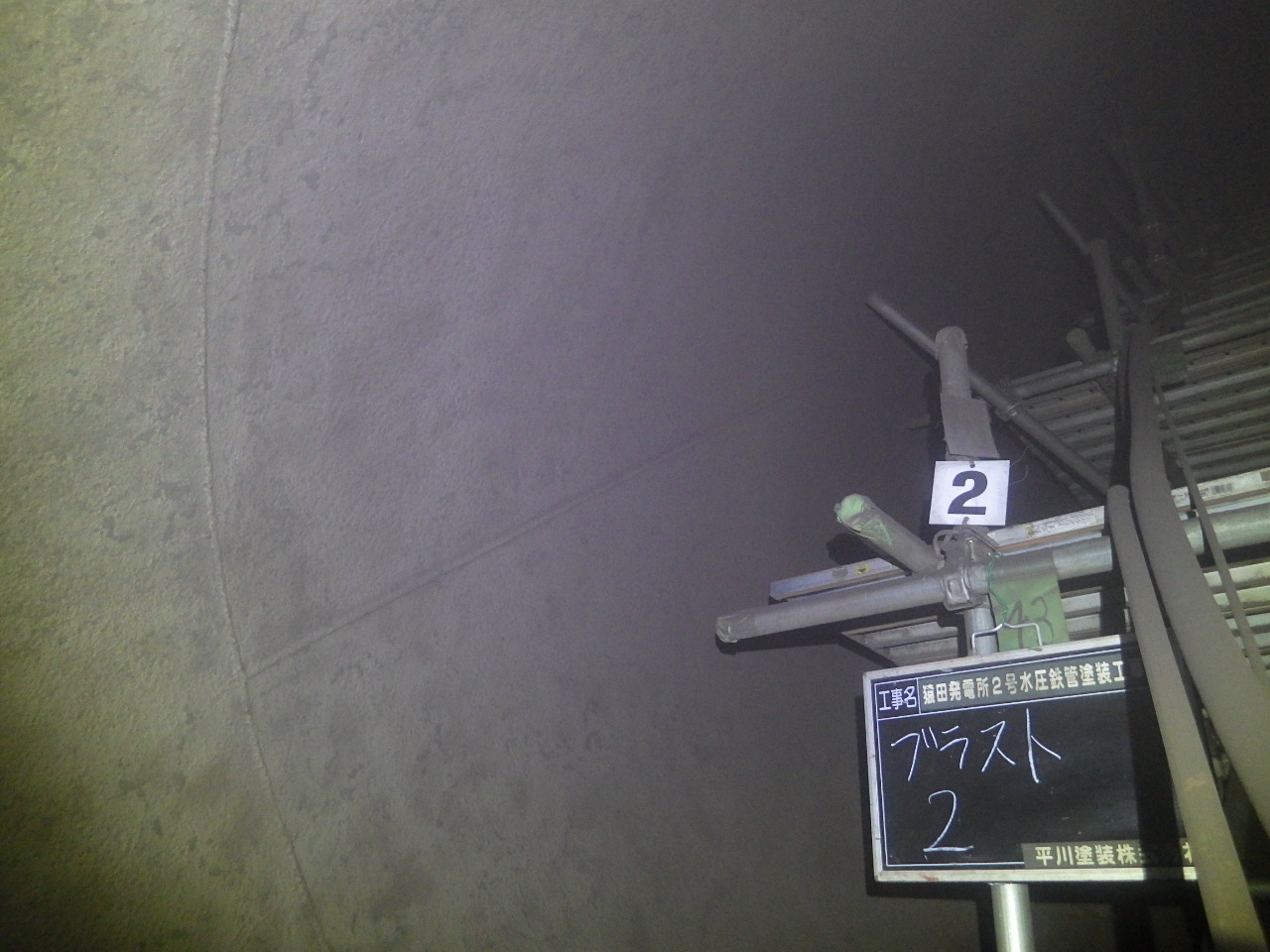

ブラスト処理作業状況

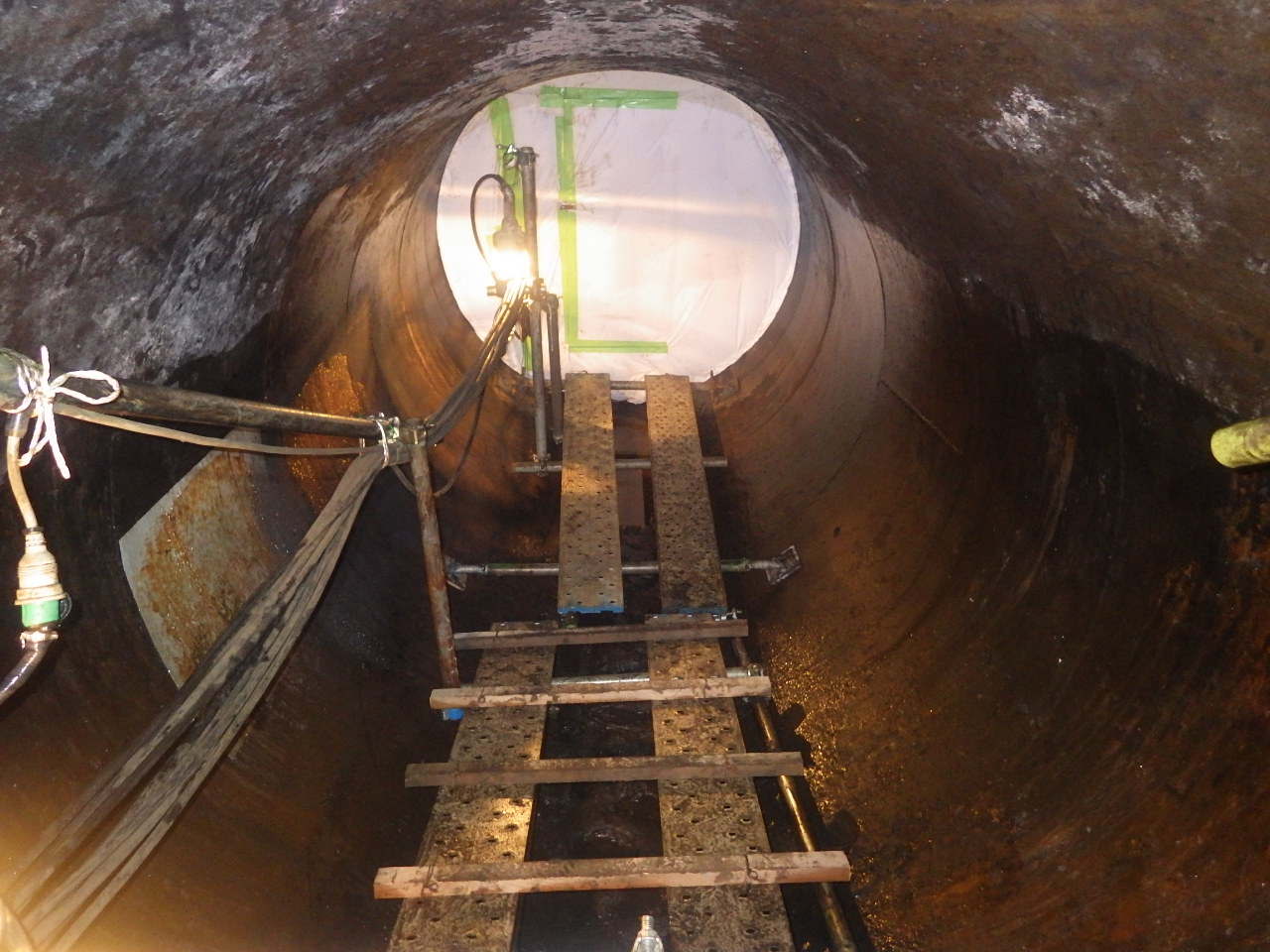

下塗作業状況
ブラスト処理作業状況から下塗作業状況まで行いました。
ブラスト装置設置完了からブラスト研削材回収作業まで行いました。

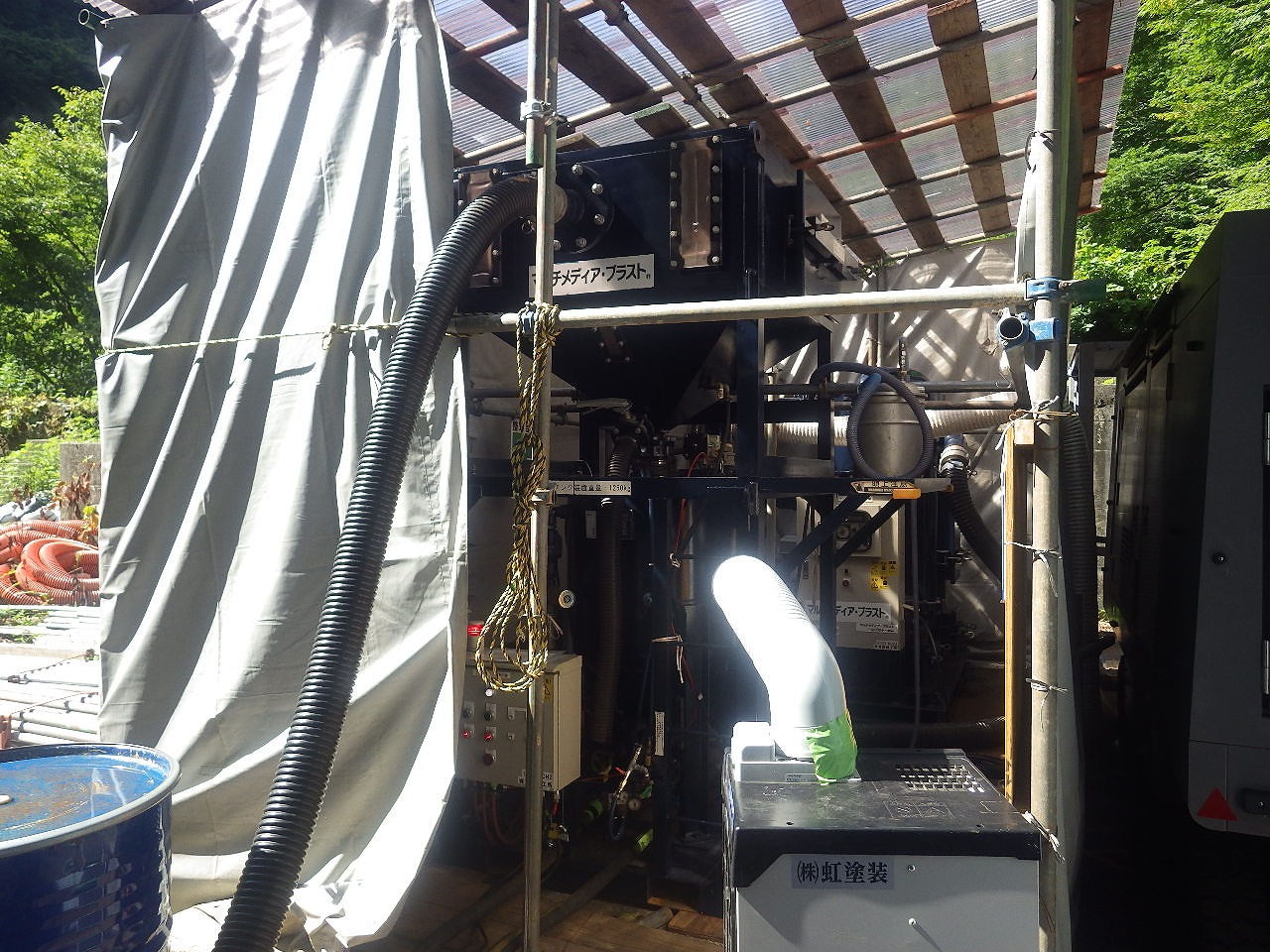

ブラスト装置設置完了
ブラスト研削材回収作業状況

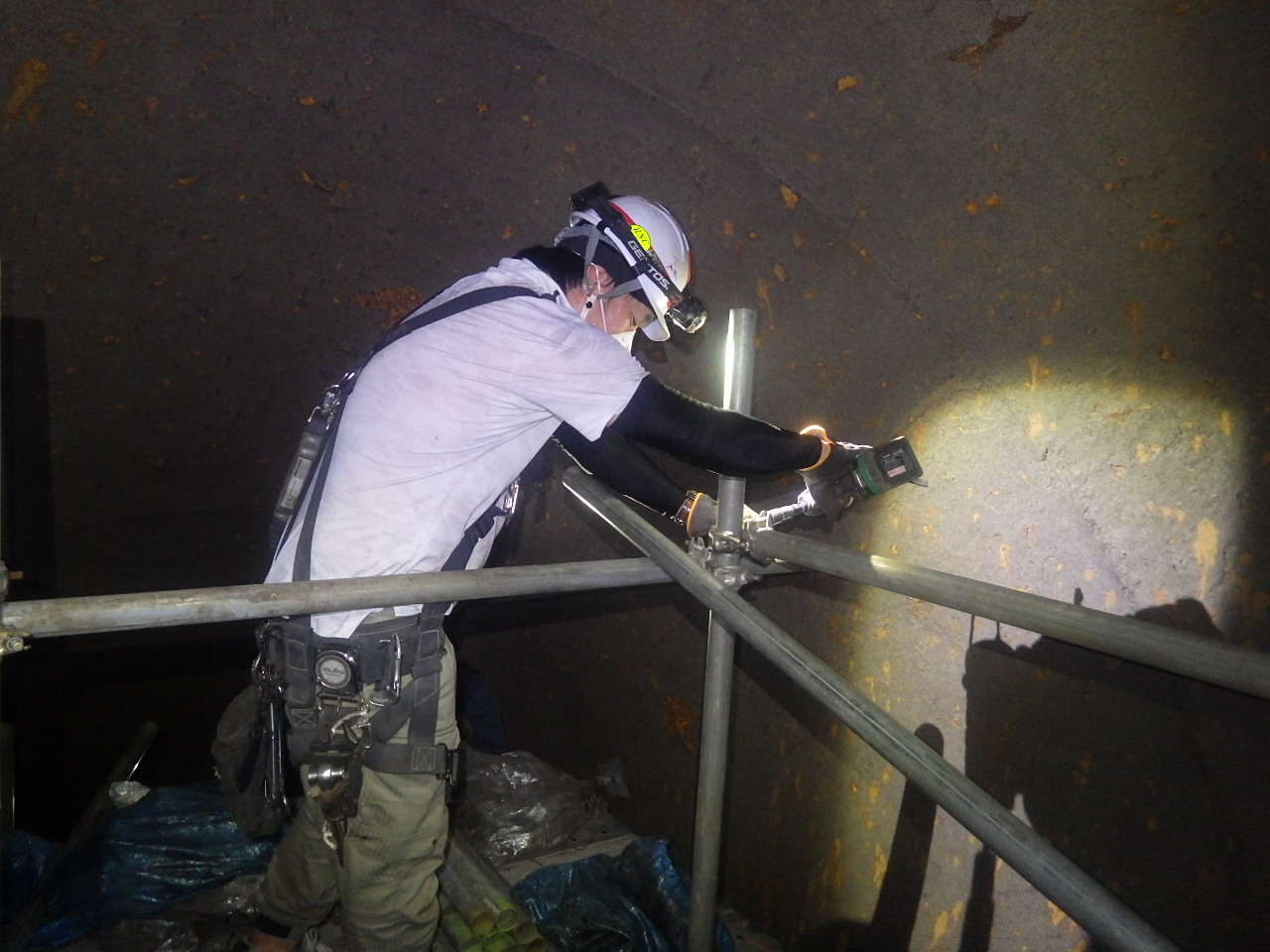

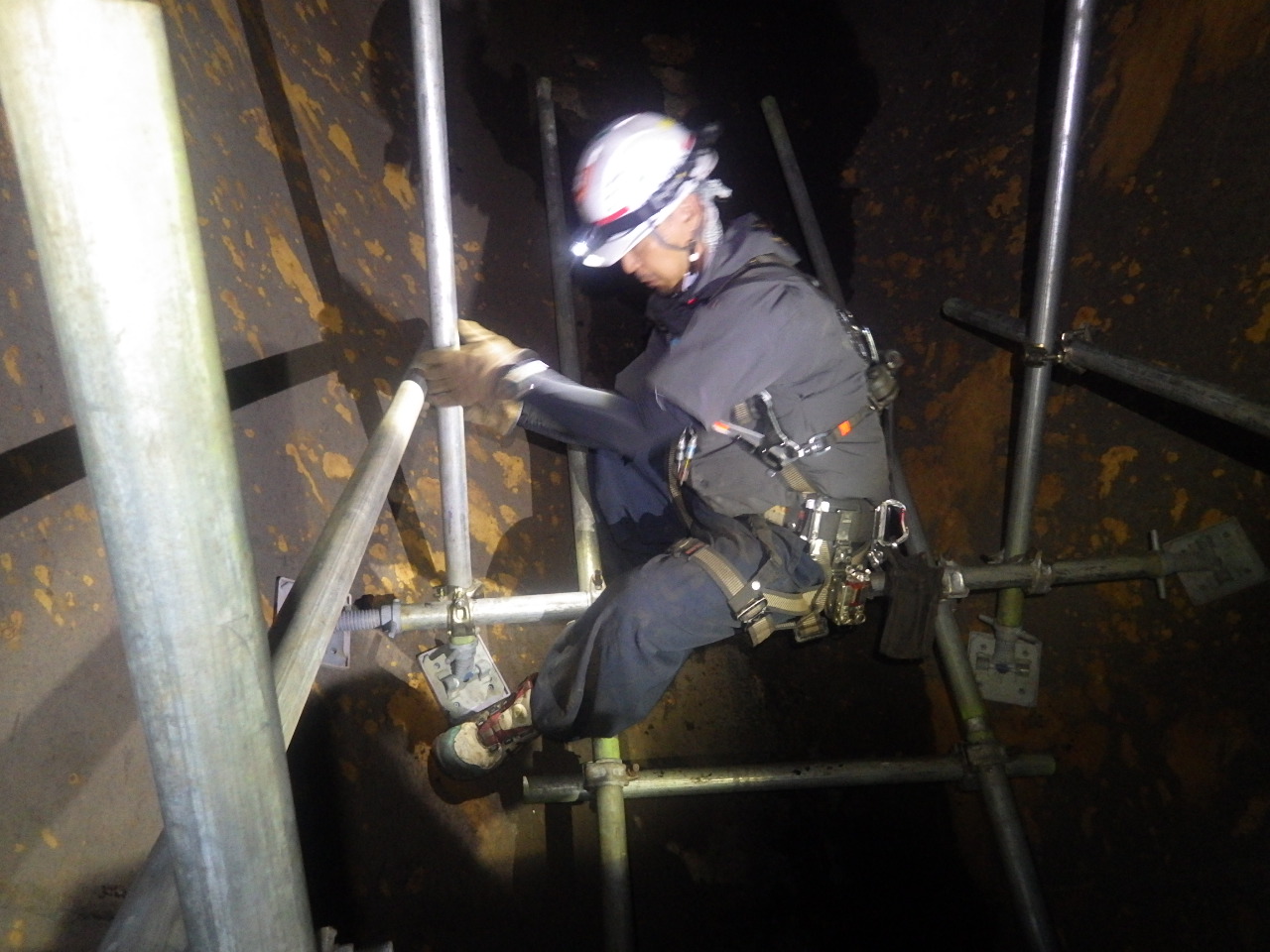

水圧鉄管内汚泥除去を行っています。

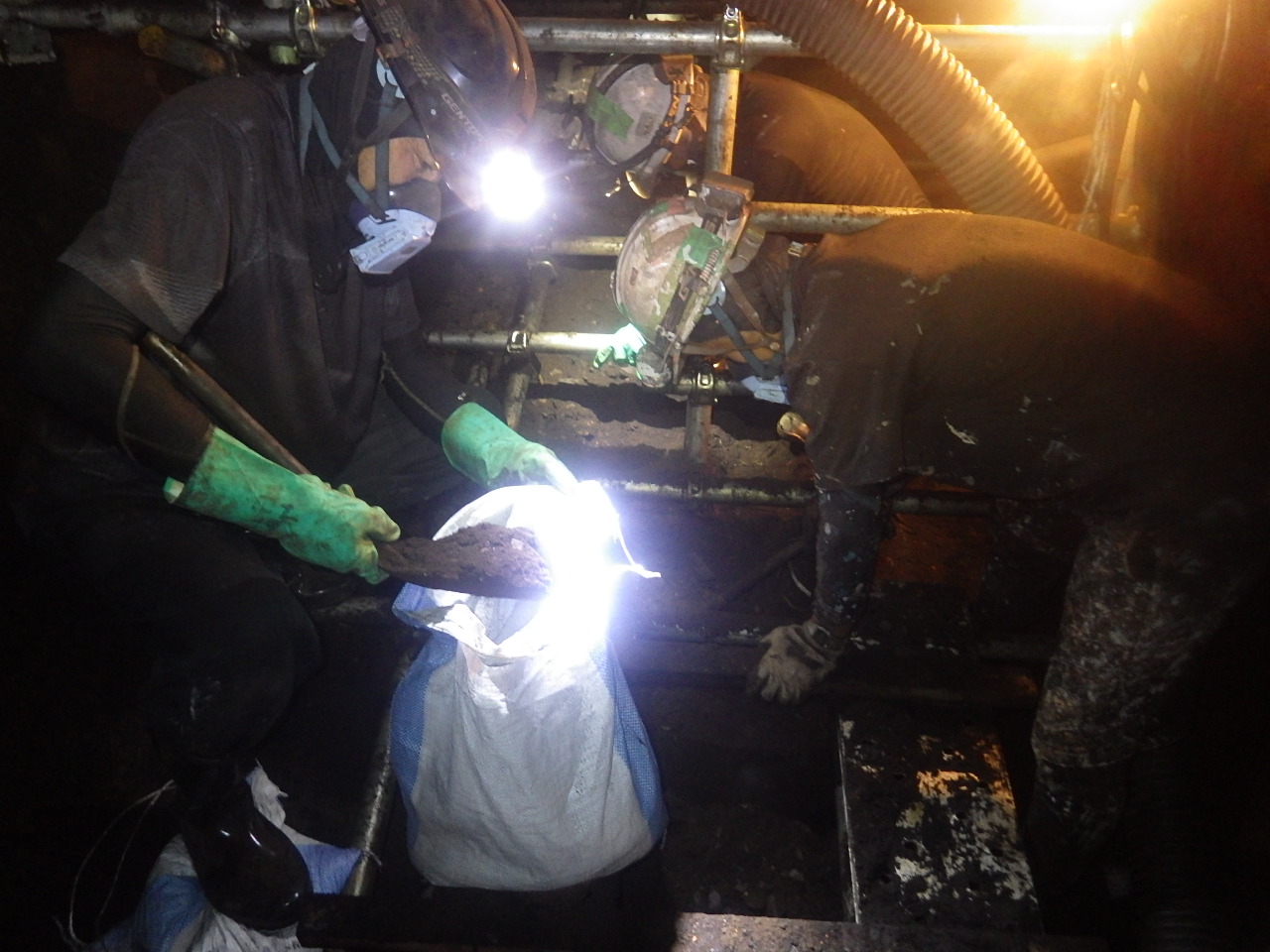

水圧鉄管内汚泥除去状況

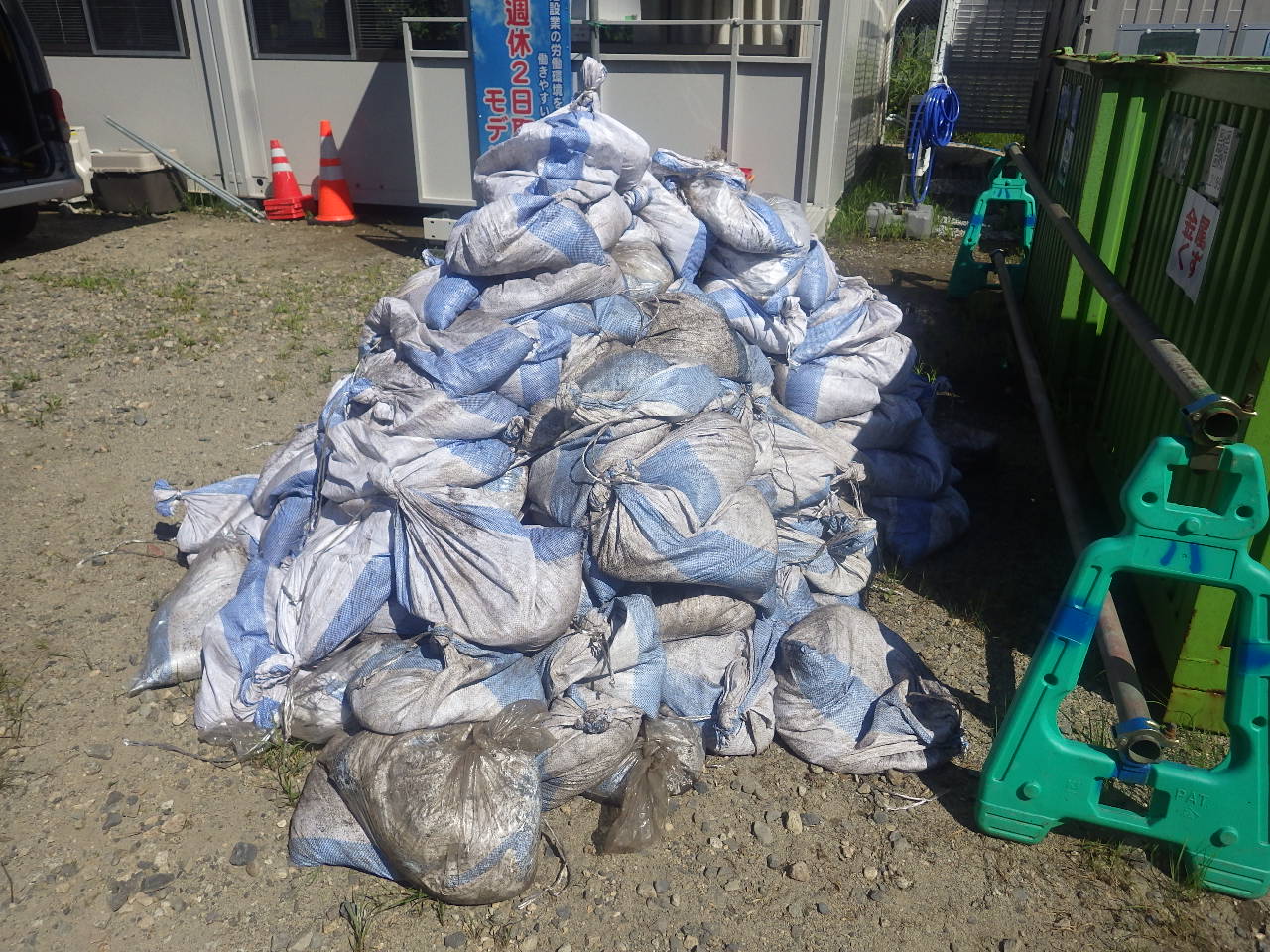

汚泥集積状況

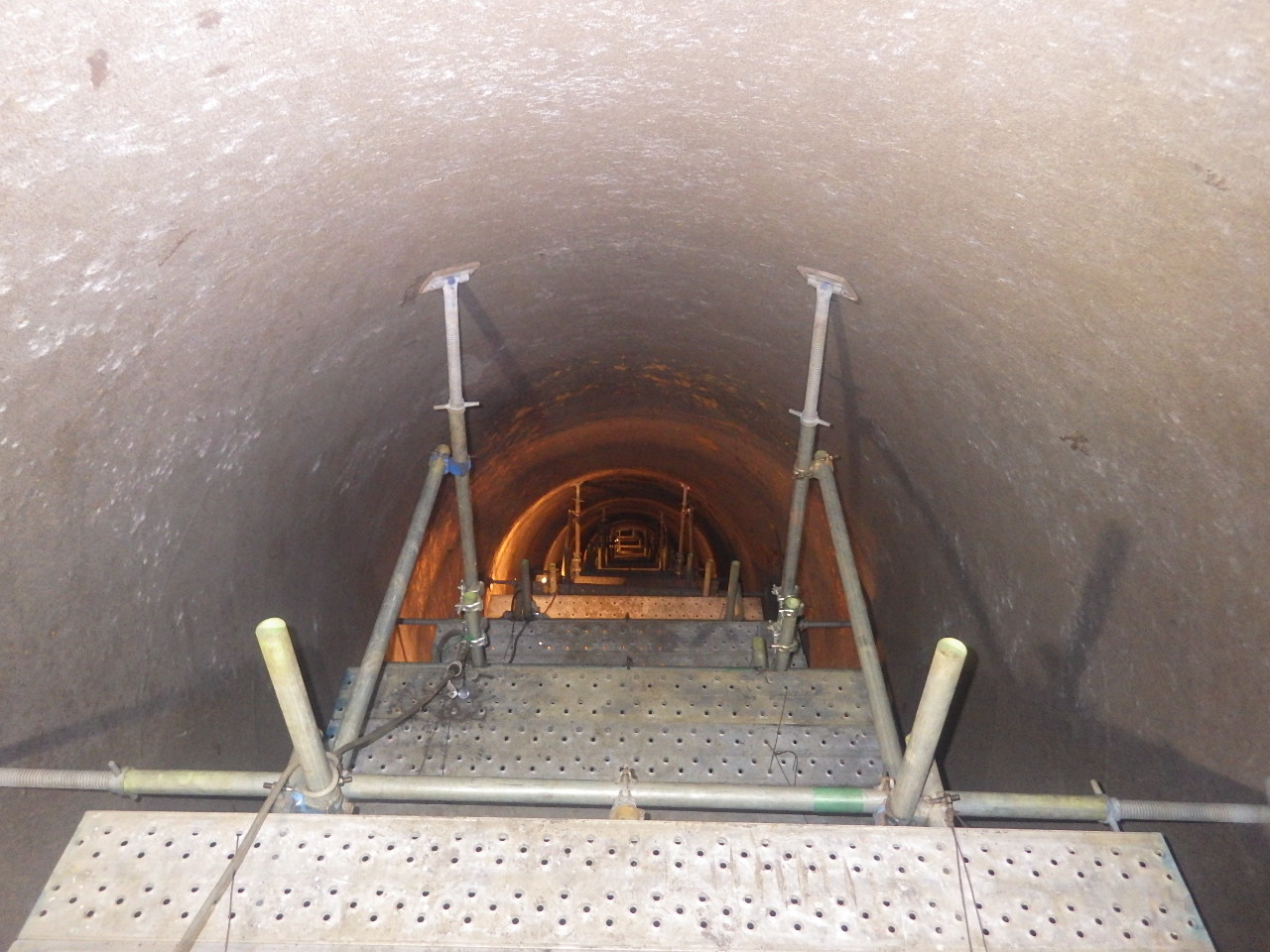

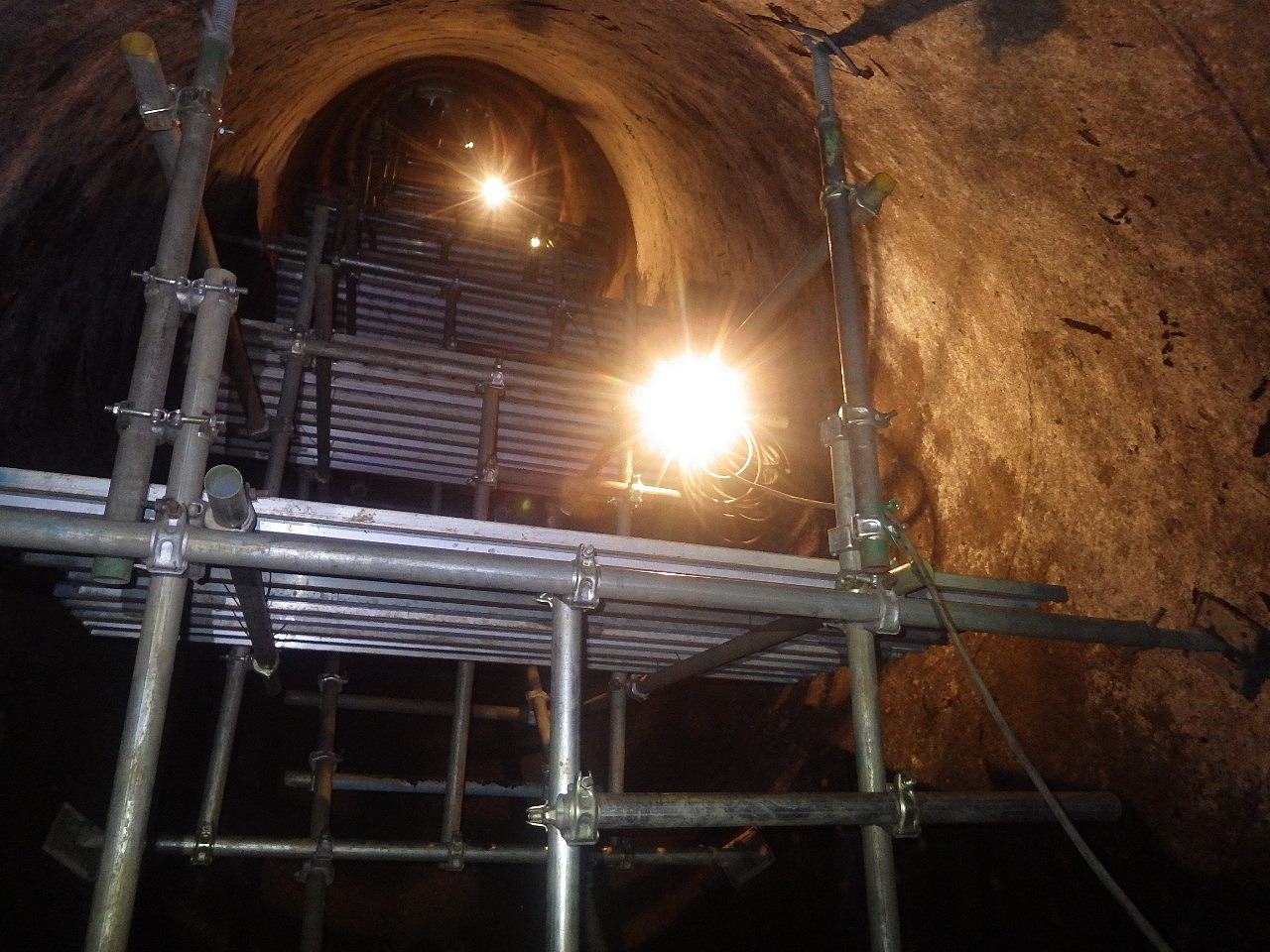

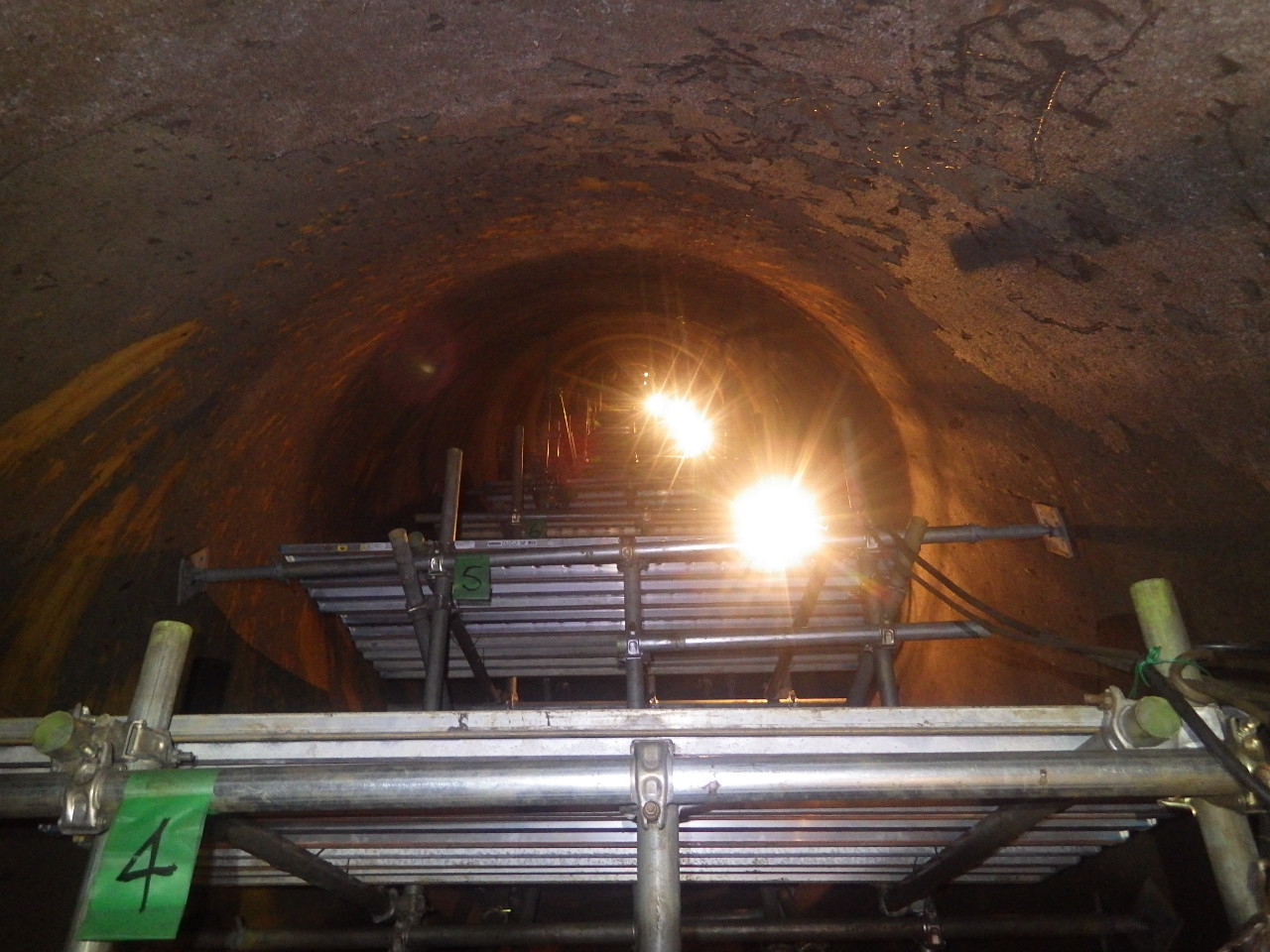

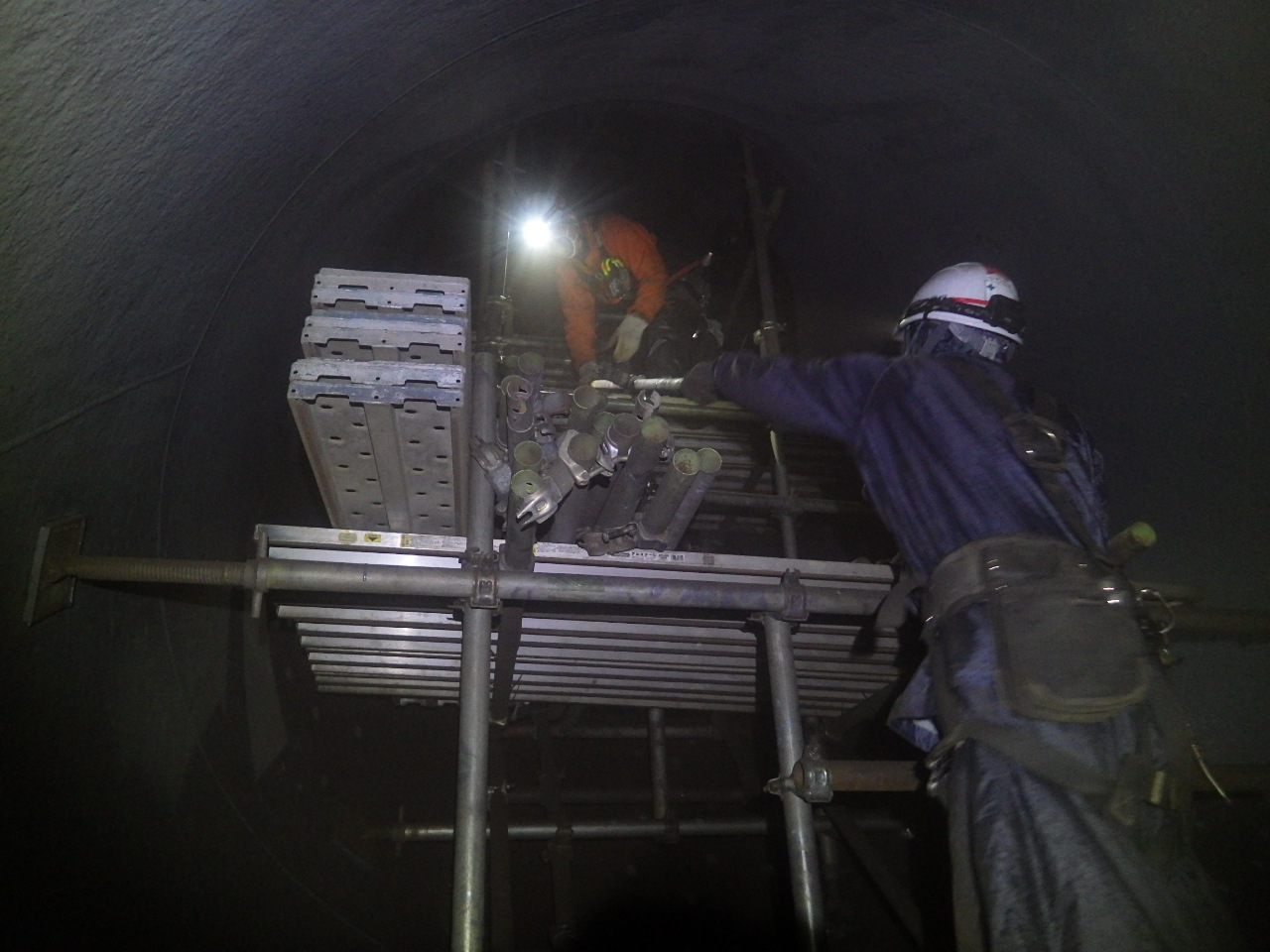

足場及び照明設備設置が完了しました。
足場及び照明設備設置完了上部
足場及び照明設備設置完了斜面部上から
足場及び照明設備設置完了斜面部下から
足場及び照明設備設置完了下部
先週に続き足場設置作業を行っています。今週は足場設置箇所に、照明整備の設置を行いました。
照明設備設置状況
足場設置を行っています。
足場設置状況
現場事務所の設置が完了しました。工事看板も現場付近と現場事務所に設置しました。

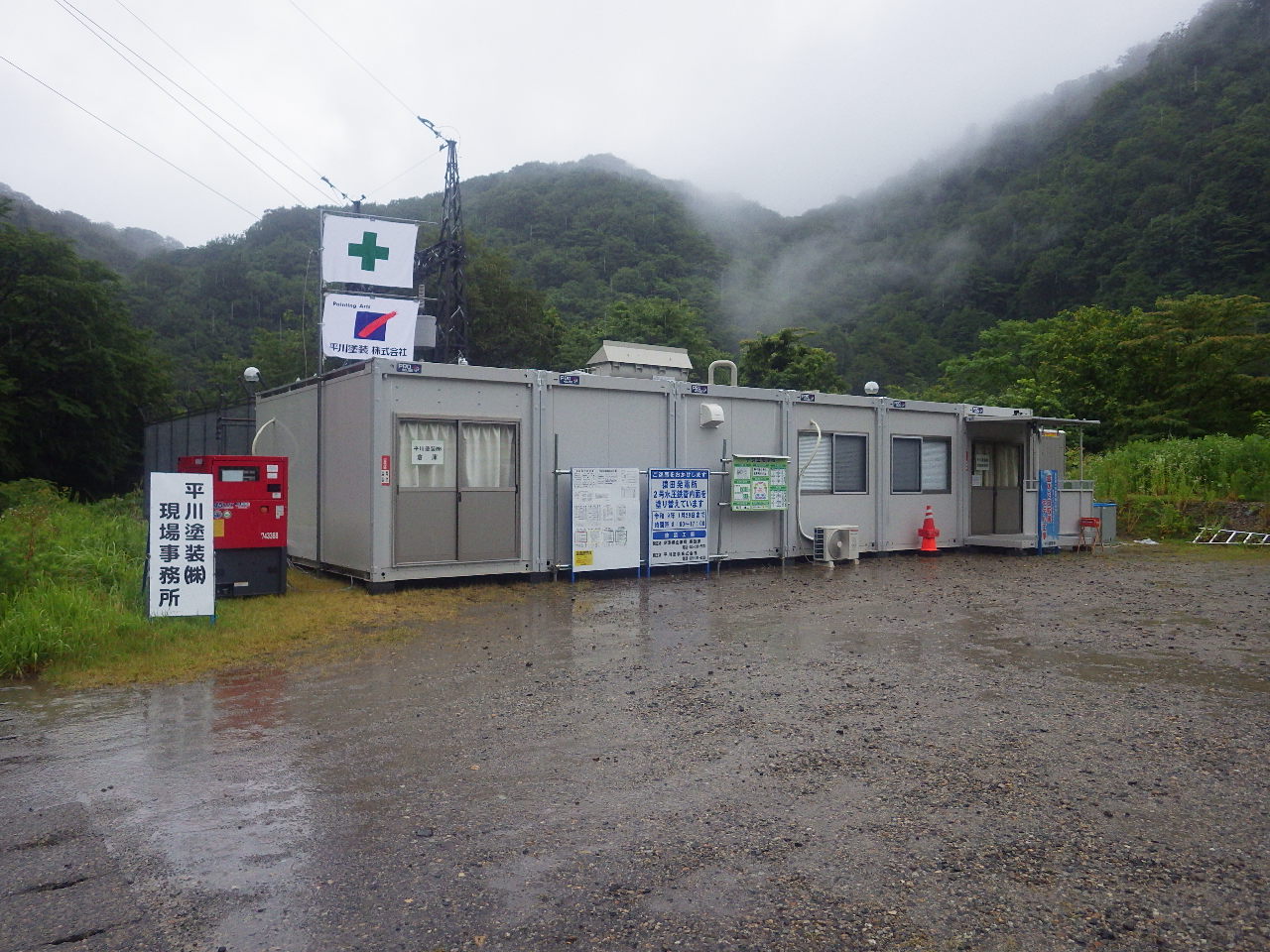

現場事務所設置完了
工事看板設置状況 現場
工事看板設置状況 現場事務所
着手前の現場状況です。 順次作業を行う予定です。 今後とも当工事をよろしくお願いいたします。

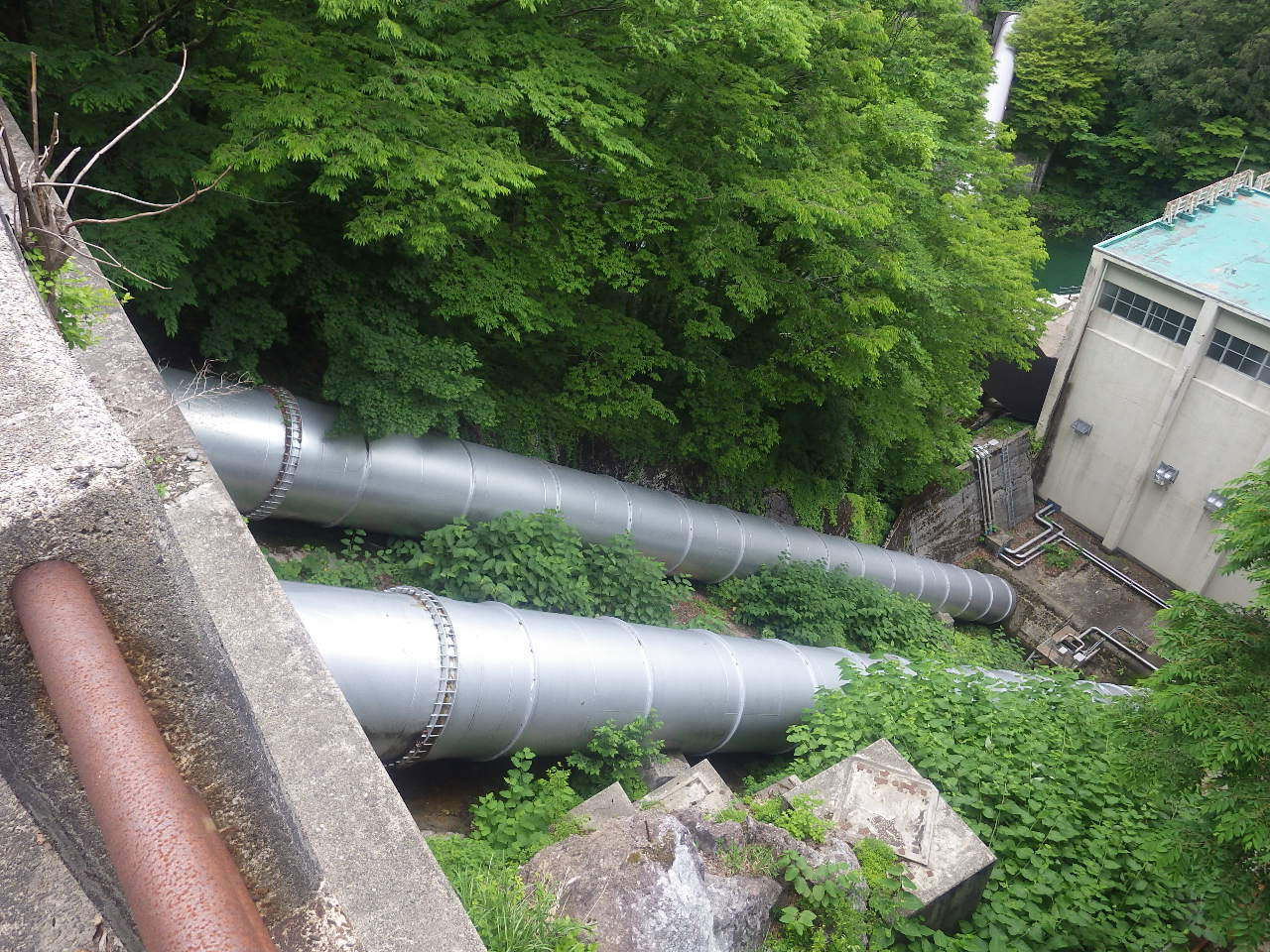

猿田発電所2号水圧鉄管外面
